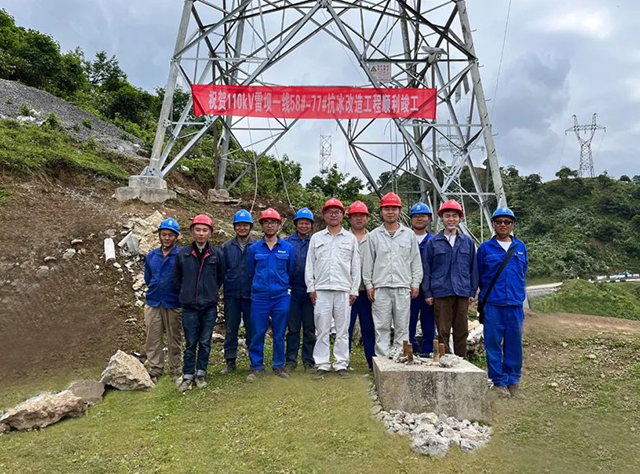

6月20日,成蜀电力集团运检项目110kV雷坝一线58-77号重冰区段抗冰差异化改造工程顺利竣工投运,标志着此项改造工程结合停电同步完成了中国电科院可融冰OPGW试点项目,在重要覆冰区段成功开展了覆冰涂料试点工作,西宁片区六级电网已解除。
改造工程以110kV雷坝一线原58号小号侧10米处新建1基耐张塔为重冰区改造起点,沿原线路通道走线,以原77号塔大号侧10米处新建1基耐张塔为重冰区改造终点,改造段按40mm冰区设计。本次改造包括新建铁塔34基(其中耐张塔31基,直线塔3基),新建线路长5.166km,更换及新展放可融冰OPGW光缆路径全长6.64km,拆除原线路58#-77#铁塔20基,拆除原线路导地线长度5.043km等。
改造区段位于四川省凉山州境内高海拔地区,电力线路受低温雨雪冰冻灾害影响大。为有效降低冰雪天气引发的停电风险,工程首次采用可融冰光缆进行改造。施工期间,虽是春夏季节,但天气变化快,多风雪雨雾天气,施工进度与工期受到极大影响。同时,山区地形复杂、海拔高,也对材料运输等提出巨大挑战。项目人员团结一致,依据地理环境与气候条件,合理制定、优化施工方案,采取“晴天抢抓施工,雨天巡线检查”的作战方式,最终按质按量完成了项目改造目标。
