11月21日,随着接地线的全部拆除,由成蜀电力集团承建的江西超高压500kV鄱抚线迁改工程顺利完工。
500kV鄱抚Ⅰ线129#-130#段跨越在建东临高速公路(Ⅰ级公路),交跨处高速公路里程为K31+662,交叉角为69°。原鄱抚Ⅰ线127#-132#(500kV鄱抚II线126#-131#)为耐张段,共计6基铁塔,长度为1.816km。根据现场核实的情况,导线与拟建高速公路垂直距离为7.35米不满足14米的安全要求;耐张段内有4基直线杆塔,跨越档不满足独立耐张段要求,不符合《架空输电线路“三跨”反事故措施的通知》的规范;耐张段中500kV鄱抚Ⅰ线128#-129#(500kV鄱抚II线127#-128#)档内六相导线存在接头,不满足输电线路与高速公路跨越耐张段内导光缆不应有接头的要求。为落实输电线路“三跨”反事故措施,保证东临高速运行及施工安全,需对该段跨越档进行改造。

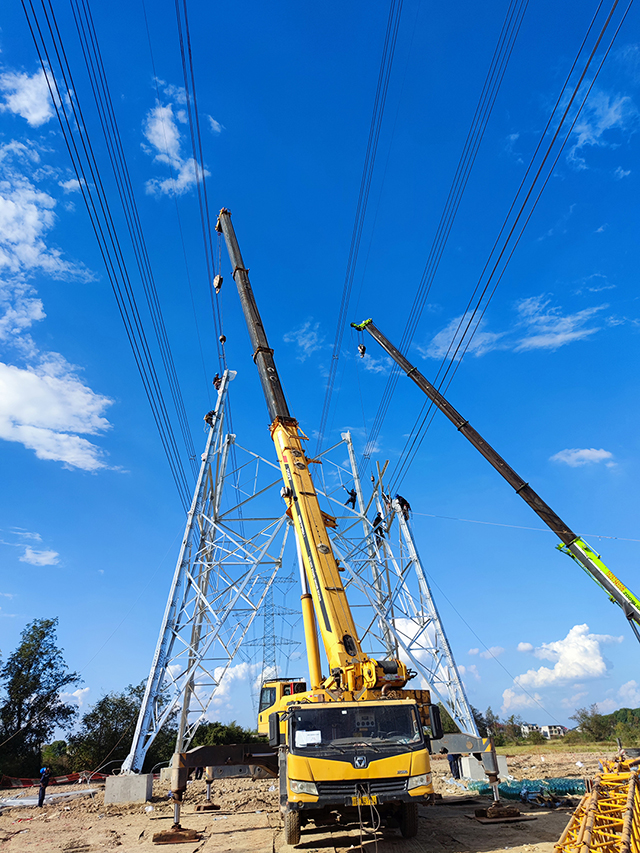

工程时间紧、任务重,涉及跨越在建高速、10千伏带电线路等作业项目,施工量大,难度系数高。在业主单位的大力支持与指导下,项目人员提前规划、主动作为,与各方密切协作配合,紧盯项目建设时间节点,严控质量与安全,科学组织施工,最终如期完成既定改造计划。该项目的顺利完工,为东临高速运行与施工安全提供了有力保障,更为江西电网的安全稳定运行提供了强有力支撑。
