4月19日,经过13天的高效作业,500kV建榄线综合检修任务顺利完成,比原计划工期用时少7天。

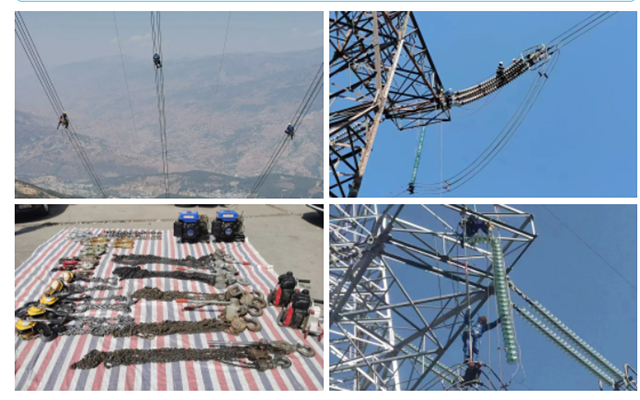

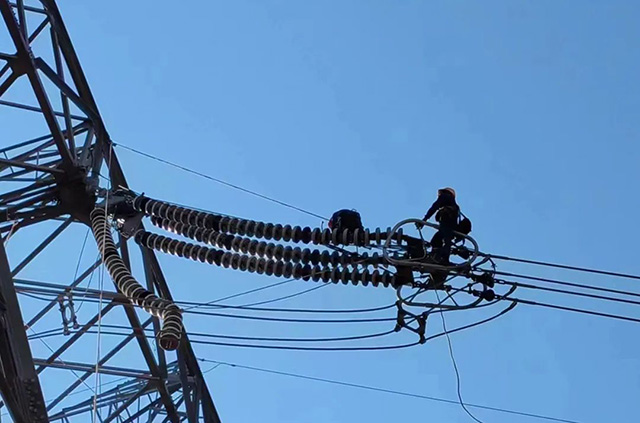

此次综合检修任务计划停电时间为04月06日至04月25日,共计20天。涉及登塔检查及消缺218基,走线检查共计94档45699米,更换自爆绝缘子4片,更换绝缘串226串,耐张塔防掉串、掉线金具加装共计676套等检修内容。其中,四联串耐张绝缘子更换,存在脱瓶架笨重、过牵引距离大、作业劳动强度大等主要问题,技术难度大,对作业人员技术要求高;跨越高速铁路、公路作业,风险等级高。同时,部分线路途径区域自然条件恶劣,地势高差大、30mm冰区、大风区、无人区,致使检修作业面临巨大挑战。检修前,项目人员组织现场查勘,彻底摸清现场情况,制定详细周密的工作方案。过程中,针对作业点多、涉及面广,施工时间紧、任务重的特点,依据线路分段和工作内容划分工作小组,各司其职,协同配合,高效完成了所有检修任务。
500kV建榄线综合检修任务的完成,集中消除了设备缺陷隐患,能够补强线路运行薄弱环节,进一步提升线路供电可靠性,有力保障沿线生产生活用电。
