7月23日14时,历经7天艰苦奋战,克服恶劣地形地势限制,成蜀电力集团圆满完成500kV西锦三线79#-80#导线断裂紧急抢险工作。
500kV西锦三线承担着四川凉山州锦屏丰富水电资源的输出任务,是±800kV锦苏线的配套工程,同时也是凉山州丰富水电资源输出的重要通道。沿线森林茂密,地形切割严重,大多为高山峭壁,沟壑纵横,最高海拔3500米,其中有30公里途经险峰矗立、危机四伏的无人区。此次抢险中的79#、80#基塔均处于悬崖峭壁之上,79#塔必须通过“天梯”上下,单程爬山时间超过四小时。

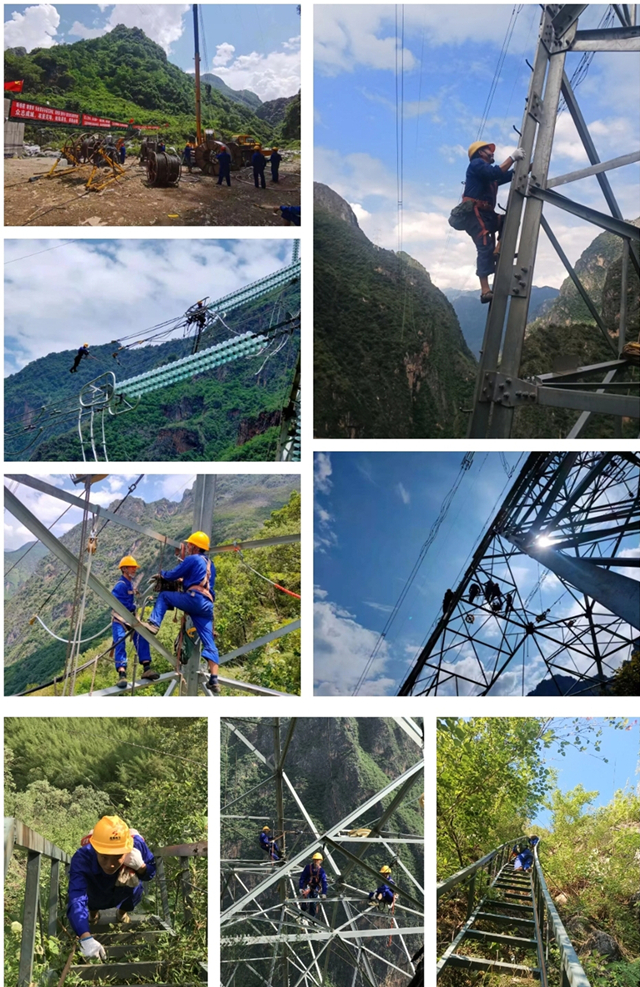

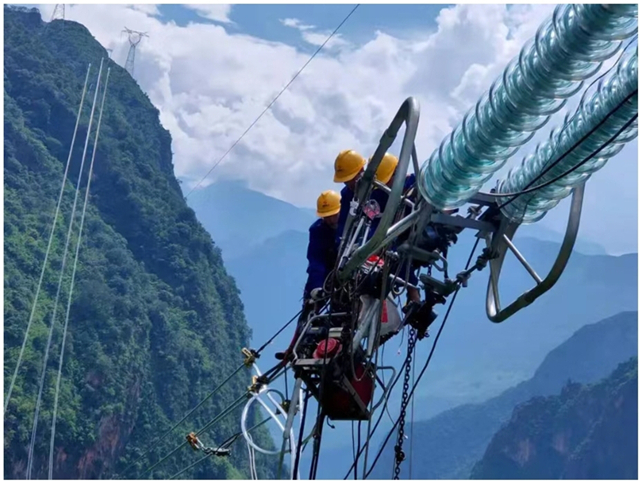

7月16日接到线路故障通知,运检部立即启动事故抢险应急预案,就近组织人员及车辆赶赴现场查勘,明确事故原因。17日14时确定抢修方案,在集团的大力支持之下,运检部精心组织张牵设备、100余名抢险人员、二十余台各型车辆以及10余吨导线材料连夜装车出发,于18日6时抵达事故现场。线路故障点地处锦屏电站外无人区边缘深沟,道路狭窄且弯急坡陡,抢险工作开展难度大。在运检部副主任唐飞的组织带领下,全体人员同心协力,克服艰难险阻,于23日14时圆满完成所有抢修工作。抢修任务较计划提前一天半完成,赢得业主单位认可与好评。
