11月14日上午8点40分,500kV 洪泸一、二线迁改工程提前1天正式通电运行,标志着该工程全部迁改工作顺利完成。

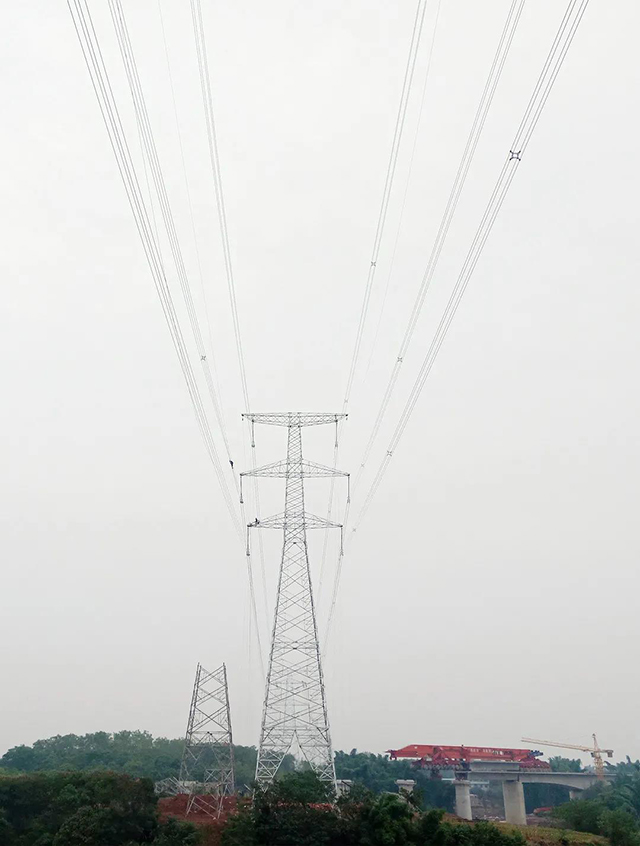

本工程线路所经地段位于四川盆地南部丘陵地区,因为前期持续下雨,车辆设备无法到达指定地点,致使工期十分紧迫。同时,工程涉及线路达73.7km,跨越在建自宜高铁、多条电力线路、通讯线、河流等障碍,技术难度大,协调过程复杂。
面对诸多困难,项目人员全面强化工程管理,科学调整工期节点,高效调配9台吊车、挖掘机、装载机设备和100名检修人员,经过为期20天的努力,提前1天顺利完成全部工程,为新建川南城际铁路自宜线高铁架梁以及顺利通车赢得了宝贵时间。
