11月25日20时30分,经过14天的辛勤付出,500kV南黄一线OPGW改造工程全线顺利测通。
500kV南黄一线起于南充市500kV南充变电站,止于广安市500kV黄岩变电站,线路长度64.891km,架空地线为双地线设计。为解决空余纤芯冗余不够,抗事故能力差等问题,计划将南黄一线左侧地线更换为OPGW光缆。工程中涉及多处重要交叉跨越,其中包括南广(G42沪蓉)、巴广渝(G85银昆)等高速公路5处,110kV及以上电力线路5条,35kV电力线路9条。涉及一般交叉跨越10kV及以下线路、通信线缆、乡村公路等200余处。

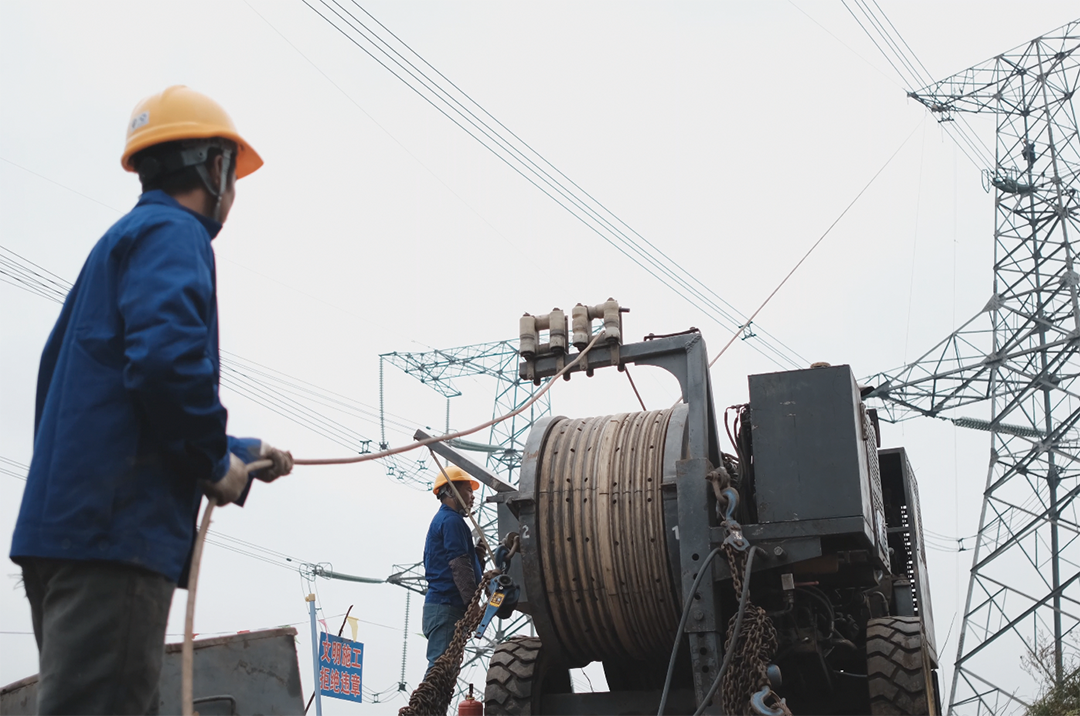

工程停电时间为11月14日-11月27日,共计连续停电14天。工期紧、任务重、建设难度大,叠加新冠肺炎疫情和寒潮的双重挑战,项目人员严守疫情防控底线,科学安排交叉作业,“白+黑”加班加点全力推进工程进度,最终确保了线路光缆的提前测通,为工程“零缺陷”顺利投运奠定了坚实基础。
