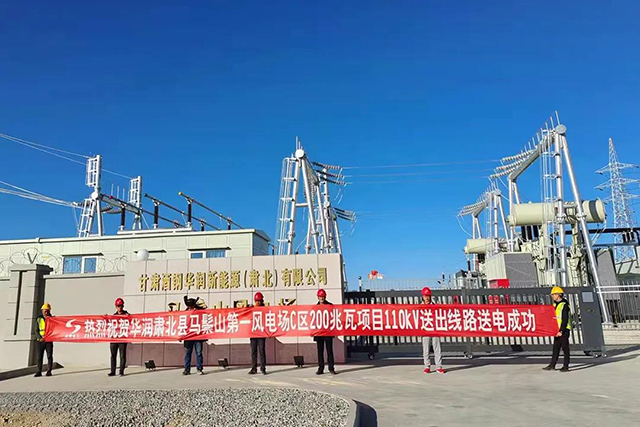

12月7日23时,随着华润肃北马鬃山200MW风电项目8号风机的启动,由成蜀电力集团承建其中的110kV送出工程顺利实现并网投产。

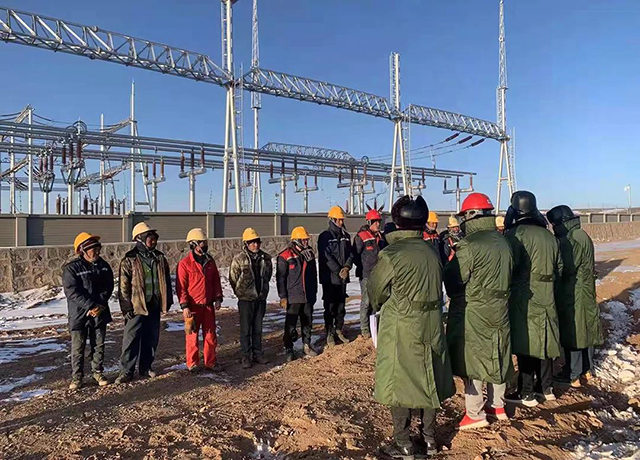

华润马鬃山第一风电场C区200MW工程,是国家西部大开发重点能源建设项目。送出工程设计线路31.196公里,新建铁塔79基,一回110kV架空送出线路接入330kV飞鸿变并入电网。项目建设中,全体人员克服气温寒冷、疫情突发、重要交叉跨越多等困难,突破“无电、无网、无水、无食堂”的限制,坚守一线“抓安全、保质量、促进度”。
9月8日开始首基浇筑,历经22天完成31公里送出线路79基基础浇筑;11月19日完成所有线路架设,71天高效率、高质量建设使110kV送出工程具备投运条件。成蜀项目团队保质保量如期完成110kV送出工程,为整个项目实现开工到首批风机并网用时133天的可喜成绩打下了坚实基础。
