近日,成蜀电力集团承建的仙市-燕子山、燕莲线燕子山侧改接入仙市110KV线路工程顺利竣工,并正式投入运行。

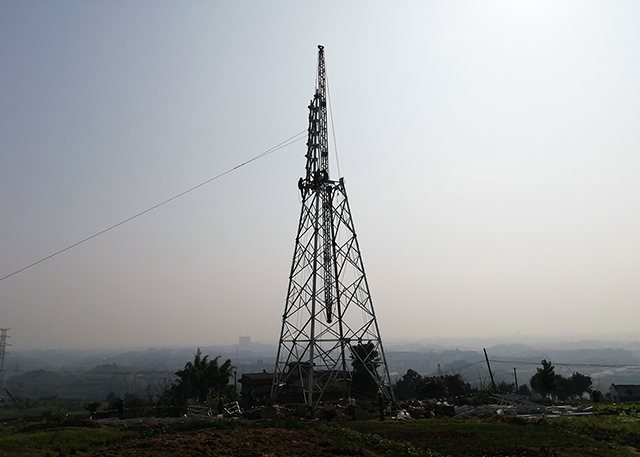

工程线路起于已建N2耐张塔,止于110kV燕子山变电站,共计59基铁塔基础,新建线路长度为14.308km。工程于2014年6月开工建设,2015年10月起因该工程线路路径与自贡东部新城规划冲突,并且后期与成自泸高铁建设冲突而被迫停工,直到2019年10月才恢复施工。工程建设过程中,面临诸多困难。多处高速、铁路重要跨越,施工难度大,风险等级高;降雨天气多、地方村民协调难度大,影响工期进度与计划。

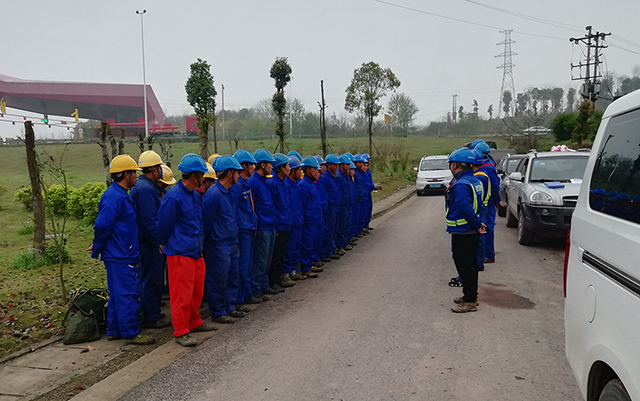

面对“工期紧,任务重、困难多”的现状,项目团队合理组织、精心规划,组建80余人的施工团队,在严守质量与安全的前提下,不断提高施工效率,全力追赶工期。经过全体人员的共同努力,最终实现工程的如期交付。本工程的竣工将直接改变自贡市6个变电站的运行方式,优化电网结构、提升供电能力,为当地经济发展提供充足电力保障。
