近日,由成蜀电力集团承建的华润电力新野县40MW分散式风电项目全部并网发电,标志着该风电项目实现全容量投产目标。
该风电项目位于河南省南阳市新野县溧河铺镇、前高庙乡、王庄镇,距新野县城约16km。总装机容量40MW,共采用 11 台风机,其中单机容量为 3000kW 的风力发电机组 4台,单机容量为 4000kW 的风力发电机组 7 台,集电线路采用 A、B 两条主干线,A 线带 5 台风机,B 线带 6 台风机。

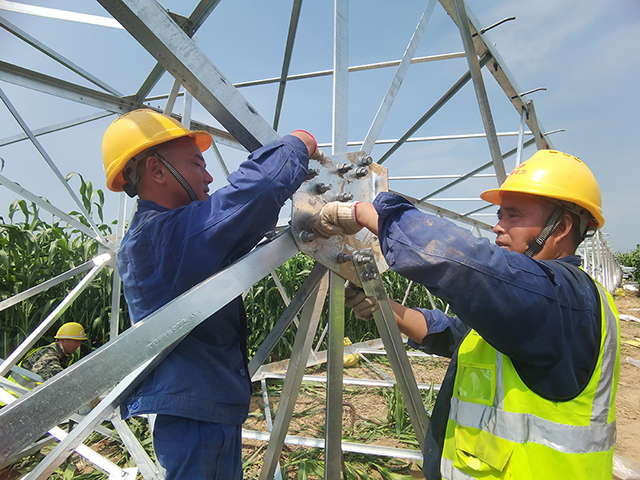

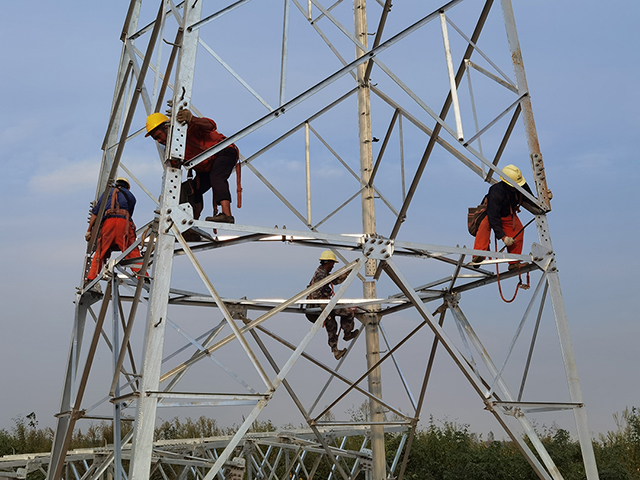

工程建设中,项目人员秉承“满足客户 成就员工 服务社会”的核心价值观,坚持安全与质量并重,全力将项目打造为精品工程。在切实做好疫情防控的同时,严格执行安全质量监督检查,并做好防汛防暑工作。在7-9月雨季施工中,通过地面铺设油布、使用能够进地的履带式机械进行基础施工等措施克服天气带来的不利影响,全力确保基础施工节点与组塔放线进度。施工条件好转时,项目人员同心协力,全力追赶工期,最终确保了35kV 集电线路工程的如期交付,为风电项目实现全容量投产目标打下了坚实基础。
该项目的顺利投运,是河南新野风能资源开发与利用的一个重要里程碑,新野当地风资源将得到更加充分、有效的利用。同时,有助于优化利用华中地区的分散风能资源、提高风能利用效率,助力解决风电介入对大电网的安全问题,利于消纳,避免“弃风”问题,并在推动风电与其他分布式能源融合发展,降低常规一次能源消耗、减少污染,发挥保护环境方面具有重要意义。
