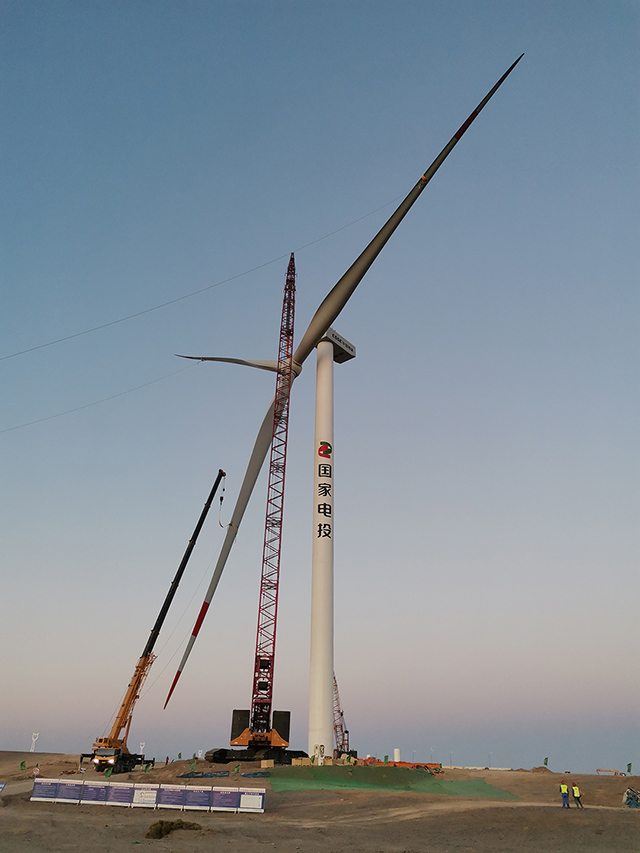

2022年4月30日,成蜀电力集团参与建设的哈密莱北新能源开发有限公司十三师柳树泉农场十三间房风区风电场一期49.5MW工程顺利完成首台风机吊装,标志着风机吊装工程正式揭开帷幕,项目建设取得重大进展。
项目总装机容量49.5MW,共安装10台H155-5.0MW-92HH风机。受疫情反复、地理位置偏远影响,该项目一度面临主要设备交货时间滞后的困局。为保证吊装任务按时完成,项目人员采取实时跟踪设备到货状态,开通工程项目绿色通道等措施,着力提高各环节配合效率,保障了风机设备按期到货。

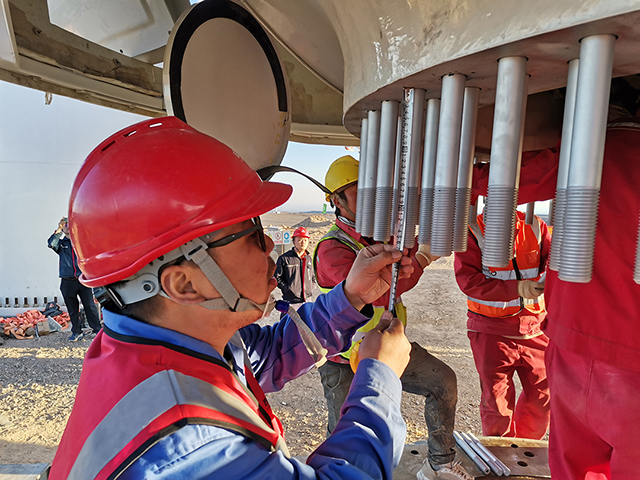

项目所在区域是全疆著名的“百里风区”,年平均风速达每秒8.46米以上,年平均6级以上大风天气超过180天。多大风天气,对吊装工作造成诸多不利影响。吊装开始前,项目部严格审定吊装方案和应急措施,组织现场所有施工人员进行安全技术培训和交底工作,对吊装使用的机械、工器具和安全防护用品细致检查、及时养护。吊装过程中,抢抓施工无风的窗口期,科学指挥与调度,各单位通力配合,确保吊装施工安全与质量。
首台风机的顺利吊装,为后续项目建设奠定了良好基础。项目部将继续秉持高标准与严要求,加强项目建设中的安全、质量管理工作,提升项目管理水平,确保实现全容量并网发电的总目标。
