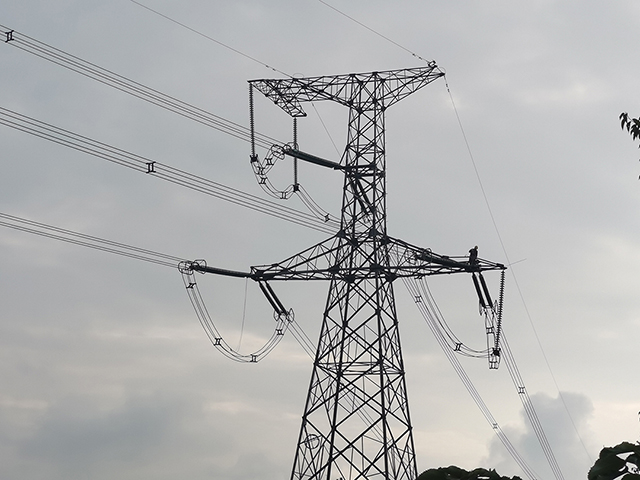

6月2日,随着最后接地线的拆除,成蜀电力集团运检项目500kV黄万二线架空地线更换工程全部顺利完工,具备带电条件。
500kV黄万二线,起于四川省广安市代市镇黄岩500kV变电站,止于重庆市万州区高粱镇万县500kV变电站,路径全长约150.3km。途径广安市前锋区、达州市大竹县、重庆市梁平区、重庆市万州区,与500千伏 黄万一线平行架设,是川渝大电网的重要通道之一,对川渝地区的社会经济发展和民生供电稳定具有重要意义。因500kV黄万二线运行时间较长,此次工程涉及左右两侧架空地线更换,36基铁塔主要受力部分结构进行增强及更换等工作。
工程施工过程中存在多重挑战。第一、部分塔段翻越华蓥山脉和铜锣山脉,地理高差极大,交通条件差,运输、施工极为困难;第二、线路涉及襄渝铁路、G65包茂高速、G210国道、220kV电力线路、110kV电力线路等重要交叉跨越,施工难度较大;第三、施工期间正值广安市邻水县新冠肺炎疫情爆发,广安市前锋区、达州市大竹县疫情防控指挥部相继实行全员核酸检测排查、全域实施临时静态管理,给本就工期紧、风险大、任务重的工程增添了巨大难度。
为确保施工作业进度与安全,项目人员在严格执行地方防疫政策的前提下,科学制定施工方案,落实风险管控机制,做实现场勘查、做足作业风险评估、做细施工作业计划。最终,项目部不辱使命,顺利完成工程任务,有力保障了沿线地区的平稳用电。
