3月16日,成蜀电力集团运检项目500kV二榄一、二线综合检修任务圆满完成。

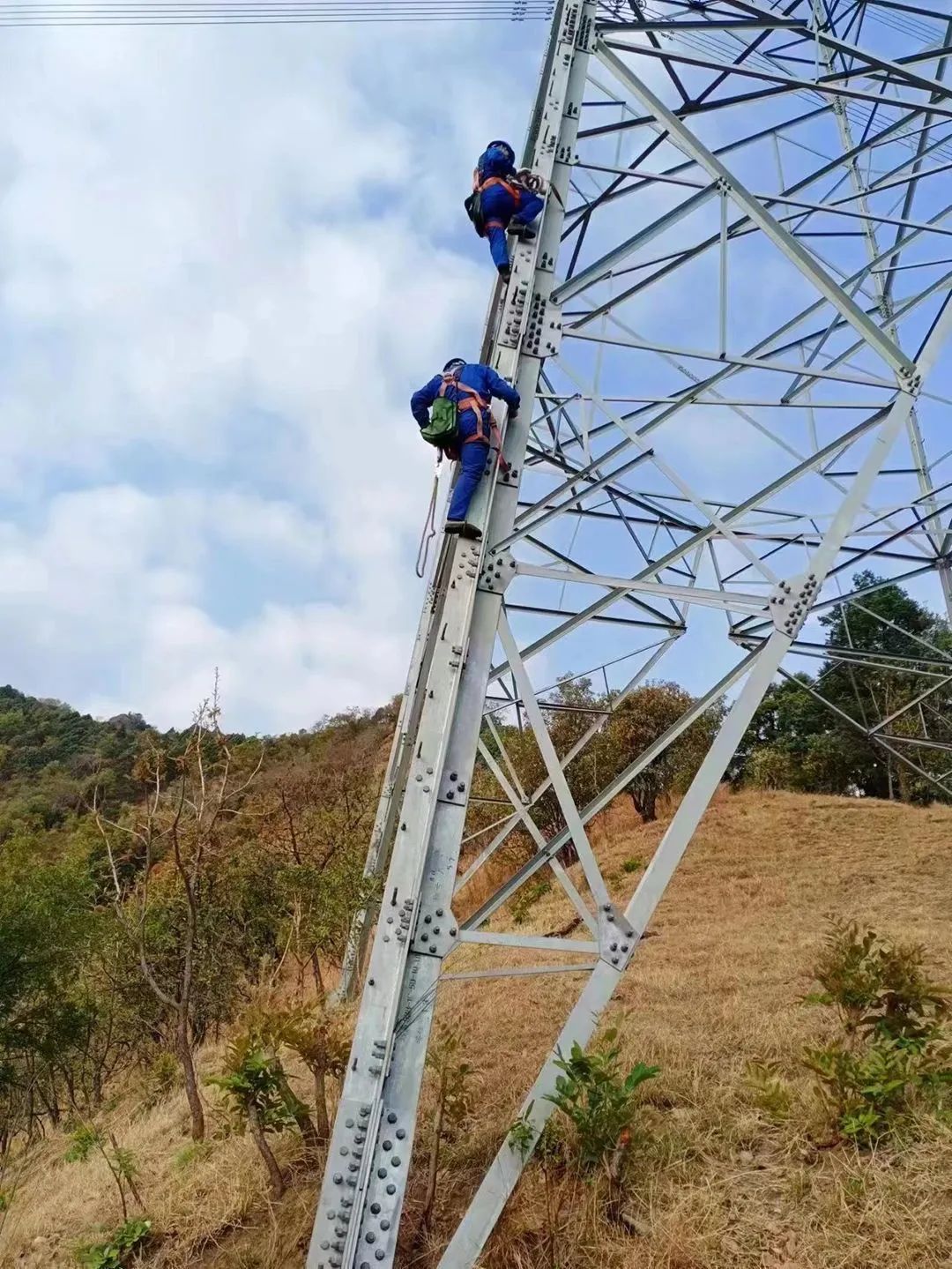

为保障地区电网安全平稳运行,此次综合检修包含登塔检查及消缺、走线检查、更换绝缘子、耐张线夹检查及涂抹导电膏、耐张塔防掉串金具加装、地线并沟线夹检查、安装防掉线间隔棒等工作内容。其中,登塔检查及消缺覆盖500kV二榄一线001#-081#全线、500kV二榄二线001#-111#全线;500kV二榄一线走线检查共计36档25463米;500kV二榄二线更换绝缘子共计15基62串整串绝缘子,总绝缘子片数合计2108片。
500kV二榄一线停电时间5天,二线停电时间6天,时间紧、任务重。多数区段处于高山峻岭之中,材料运输困难,现场施工难度大。为确保检修任务安全高效实施,项目人员强化部门协同,提前深入现场,勘察分析施工难点、安全风险点,明确并落实安全管控措施;做好属地协调、器械物资准备等前期工作,为工程实施打好基础。过程中,科学统筹、扎实推进,合理调配资源,落实安全与质量举措。最终,确保了检修任务按计划完成。
二榄一、二线是攀枝花500kV双环网的重要通道,实现了攀枝花电网与四川主网的强联系。此次综合检修,集中消除了设备缺陷隐患,对补强线路运行薄弱环节,进一步提升线路供电可靠性具有重要意义。
