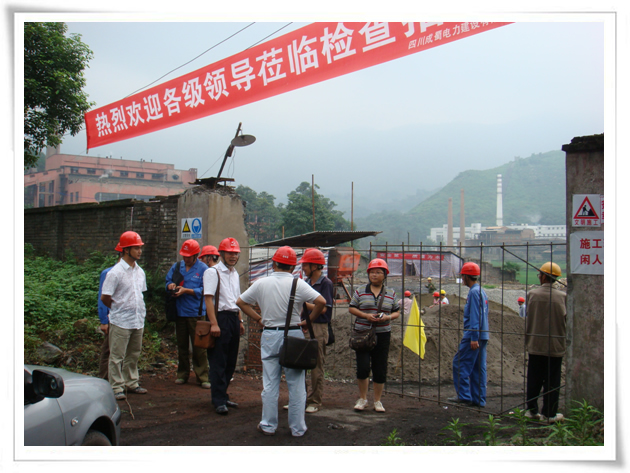

2009年7月4日,由四川成蜀电力建设有限公司工程部主任张婉霞带队,公司质安部、造价部、材料设备部联合对宜宾中核建中核燃料元件有限公司江南技改110kV输变电工程(210子项)的安全、质量、进度进行进行了全面检查并就工程技术问题进行现场指导。
中核江南技改项目新建110kV输变电工程(210子项),自2009年5月10日正式开工以来,在公司各级领导的支持和关心之下,工程正逐步向前推进。本工程建设规模为110KV线路部分13.38公里和110KV变电站部分(土建及电气设备采购、安装、调试)。目前线路工程已经完成基础开挖25 基,完成基础浇制4基,变电站临设全面完成,正进行围墙和主控楼土建施工。
在项目部相关负责人的陪同下,检查组人员先后对线路和变电站施工现场认真仔细地进行了检查,对已经浇制的铁塔基础和变电站土建施工中出现的问题,及时进行了指导,并针对施工中的一些技术难点和重要安全控制点等问题,提出了切实可行的技术方案。检查组人员还在项目部查阅了相关工程资料,并召开会议对检查情况分别进行总结交流,并提出整改意见。
项目部相关负责人表示,检查组在施工现场发现并提出的问题十分重要,项目部将有针对性的开展整改工作,提高施工管理水平,合理调配施工力量,确保本工程达到国家优质工程的标准,确保工期目标的实现。

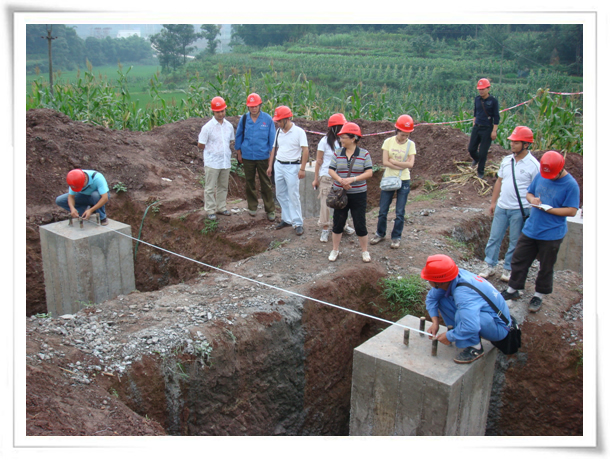

【现场检查N3基础根开】
【公司领导查看变电站情况】

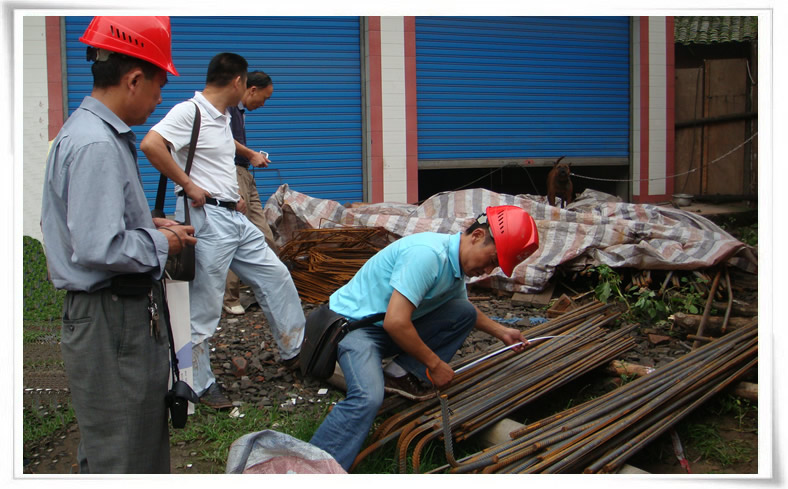

【公司领导检查材料站】
【公司领导检查线路资料情况】
【检查总结会议】
