7月2~3日,公司常务副总蒋家贵、副总工顾大东、质安部杨天成一行3人组成的检查组,先后到洪雅吴河~夹江三洞110kV送电线路工程和石化园~眉山II 变220kV送电线路工程现场进行了安全质量大检查。

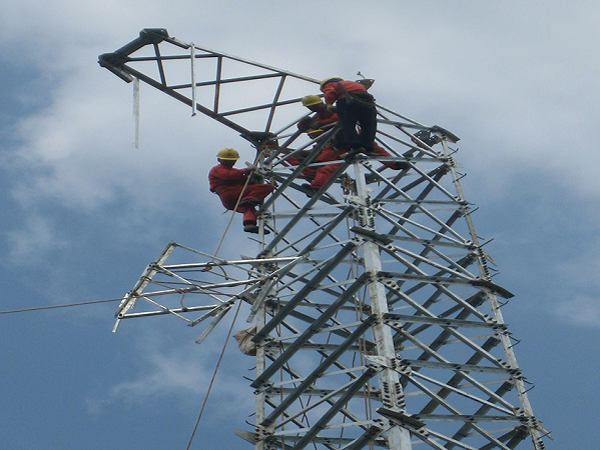

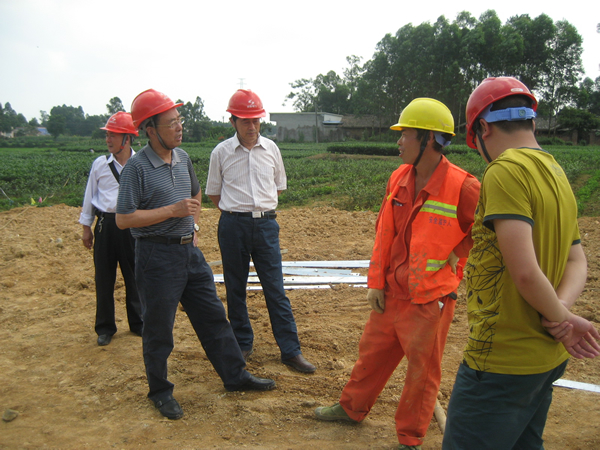

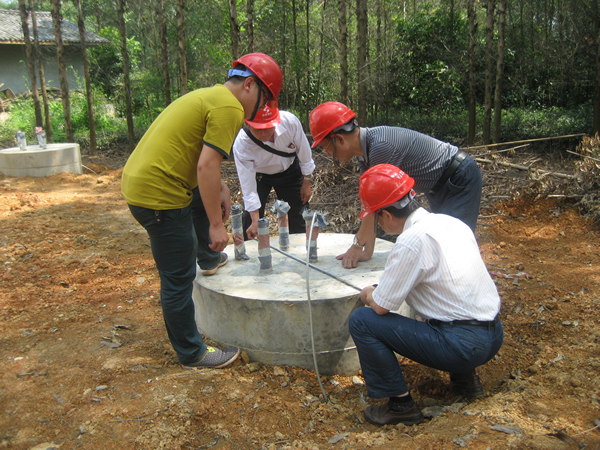

7月2日,检查组在项目经理唐飞的陪同下,在吴三线检查了1基正在浇制的基础、检查了1基正在组立的铁塔、检查了3基已浇制完成的铁塔基础。经检查认为安全质量管理控制较好。不足之处主要有:铁塔组立现场缺安全警示牌、标识牌;起重钢丝绳直接绑扎在塔脚板上,未采取保护措施;现 场安全工作票签字不够完善等;在N128基础浇制现场发现混凝土水灰比控制欠佳,以上问题已要求项目部及时整改。
石化园~眉山II 变220kV送电线路工程,由于当地政府对线路路径存在争议,所以目前工程处于停工状态。
7月3日下午检查组一行在项目经理邓玉章、项目总工沈帮平的陪同下,到石眉线施工项目部材料站进行了检查。材料站布置整齐规范;由于目前本工程的630大截面导线已到齐,检查组要求加强导线的看守和保护,目前时逢雷雨季节,应在线盘堆放场地周围开挖排水沟,以便及时排除雨水,以免积水造成导线锈蚀和损坏。
