由我公司施工的500kV普洪一线铁塔改造工程,经过300余人20余天的顽强拼搏,已于2014年11月16日全部完成,通过四川省电力公司运行检修公司西昌分部的检查验收。
本次技改工程涉及500kV普洪一线(原500kV二自II回线)西昌段、乐山段168基铁塔改造。公司施工人员从10月25日先后进入昭觉县、美姑县地区,施工投入人员300余人,施工车辆近70台(含货车、交通车、指挥管理车、吊车)。施工中分为4个施工段(西昌段分为3个段、乐山为1个施工段),共计4个施工队、28个施工作业班组投入铁塔改造工作。
为了确保本次铁塔改造工程在20天的停电时间内安全、优质的顺利完成,公司总经理陈云和副总工程师顾大东10月29日-11月2日先后到昭觉、美姑和多个施工现场,一边与运行单位积极协调,一边组织人力、施工机具和塔材加工事项,同时到几个塔型的现场落实改造方案。施工中,四川省电力公司运行检修公司副总经理林浩一行亲临施工现场了解情况、检查工作并看望大家,增强了施工人员的信心和工作积极性。
铁塔改造施工中施工人员按照不同塔型,先登塔现场实际比量所换塔材的尺寸,再到美姑对塔材的另一端进行钻孔,再运到现场进行高空更换安装,部分主材在导地线(光缆)卸荷后才能进行更换塔材。施工中施工人员克服了山高运输困难、气候恶劣、塔材钻孔困难、线路跨越多施工安全风险大等重重困难,起早摸黑、顽强拼搏,终于提前完成了四川电力检修公司交给我公司的艰巨任务。

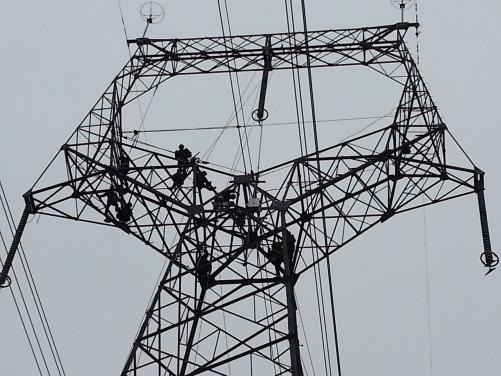

1 普洪一线铁塔改造施工

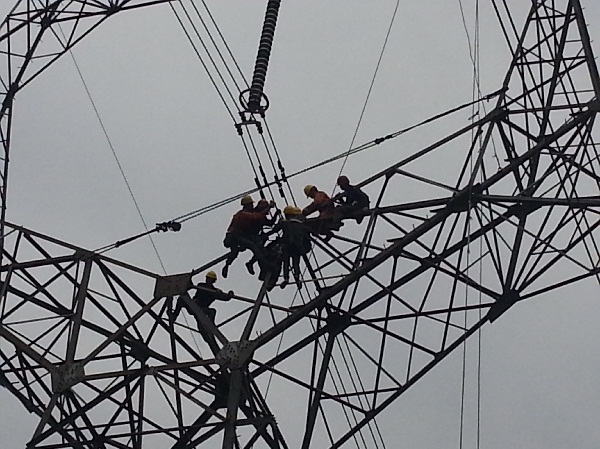

2 四川电力检修公司副总经理林浩一行深入现场了解情况检查工作
3 陈云总经理到现场研究铁塔改造方案

4 材料站内为更换塔材加工眼孔
5 更换塔头下曲臂主材

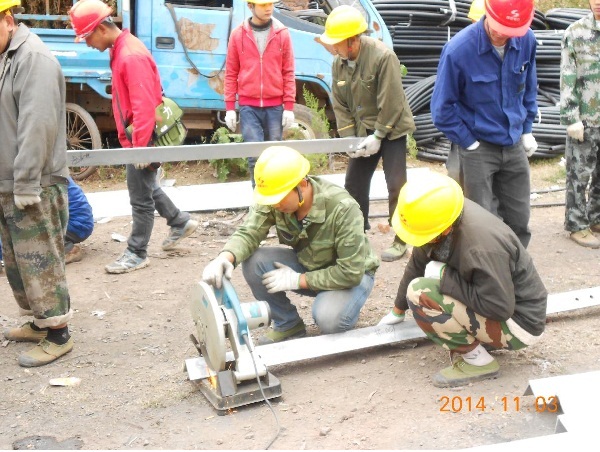

6 准备更换的塔材在比量后进行切割

7 准备更换的塔材在比量后钻孔
