近期,锦屏水电站水光牧互补扎拉山光伏电站Ⅱ标段2#升压站项目部收获荣誉与感谢信,点赞成蜀电力高效安全推动项目建设,点赞成蜀电力优质履约能力...
元旦前夕,成蜀电力集团项目一线到处都活跃着成蜀人忙碌的身影。为进一步增强项目一线职工的获得感和幸福感,让一线职工切实感受到元旦节日的欢乐...
12月31 日,工程中心传来捷报,柿坪里光伏电站顺利并网发电,我司承建的该项目配套送出工程顺利投运。 送出工程起于柿坪里220kV升压站出线构架,止于...
12月30日,洱源大枫树光伏电站200MW全容量并网投产,我司承建的该项目配套送出工程成功投运。 洱源县大枫树光伏电站是大理州重大项目之一,项目建设规...
文章来源:未知 浏览次数:

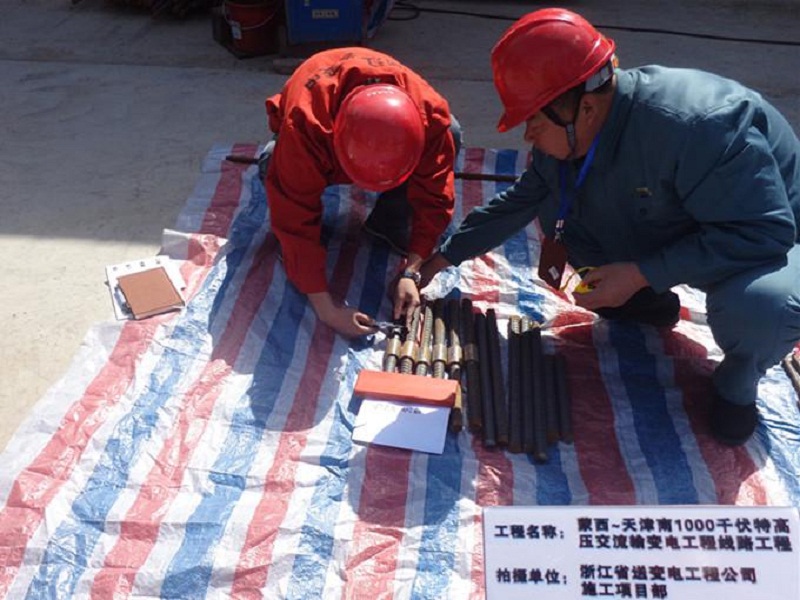

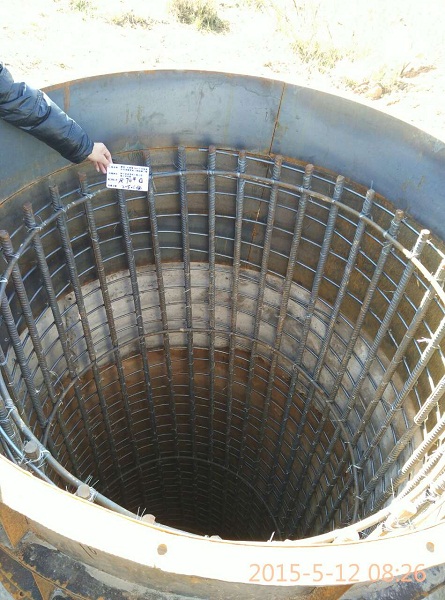

公司参加施工的蒙天1000千伏特高压交流线路已于2015年4月中旬开始铁塔基础开挖,5月13日开始基础浇制。目前基础开挖已全面展开,基础浇制陆续开始进行。
蒙西~天津南 1000 千伏特高压交流输变电工程线路工程,西起内蒙古自治区鄂尔多斯市准格尔旗境内蒙西 1000 千伏变电站,东至天津市静海县境内天津 1000 千伏变电站,路径全长 2×630.8 公里,线路途经内蒙古、山西、河北、天津 4 个省、市、自治区。本工程是国家电网公司重点工程,要求2016年10月竣工。
公司对本工程浙江送变电公司总包施工段基础工程的50%进行专业承包,施工起于山西省偏关县老营镇,止于朔州平鲁区前后塘沟境内,分左右两个回路,施工范围为左L064--L090、右R067--R093,两回线路总长25.87km,铁塔计50基。
公司为本工程组建了施工项目部,施工项目部人员于2015年3月初进驻施工现场,积极作好工程前期准备工作。项目部设在山西省北部偏关县境内的大阳湾煤炭工程公司。

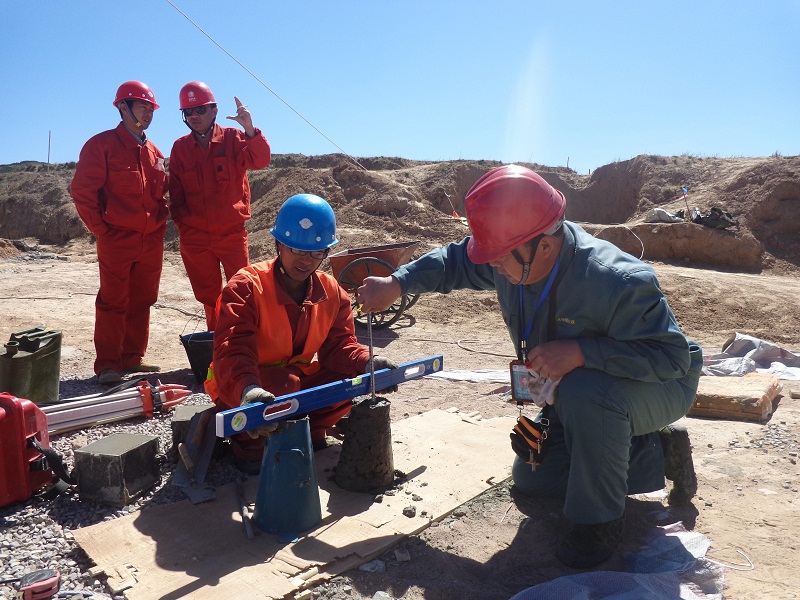

公司领导先后多次深入施工现场,研究解决施工中存在的问题,协调工程对内对外的关系,为工程的顺利进展打下了基础。
