成蜀电力集团董事长陈伟2021年元宵致辞。发表《装满篮子 点亮希望》的主题讲话,2021年是中国共产党成立100周年,是实施十四五规划、开启全面建设社会...
2021年2月22日,成蜀干部培训一期培训班在总部101培训中心正式开班。成蜀电力集团创始人陈绍祥、董事长陈伟、总经理陈云、华望教育集团董事长陈金华、...
2021年2月23日, 特变电工新疆新能源股份有限公司集采部 代表到访,与成蜀电力集团就进一步深化合作展开了分享交流,共话未来合作。 成蜀电力集团市场...
2月21日,春节后的第一个工作日,成蜀电力集团为确保各项工作迅速步入正轨,组织召开2021年度动员大会。集团董事长陈绍祥就成蜀文化的起源、升华、凝...
文章来源:未知 浏览次数:

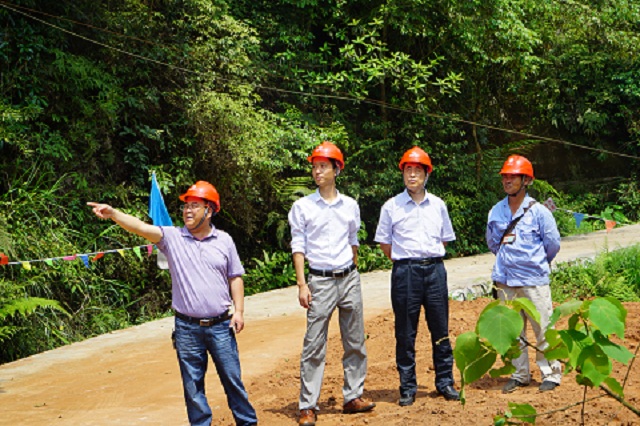

2015年5月27日,四川电力建设监理有限公司总经理孟义一行到公司施工的500kv天坡一线迁改工程进行检查,公司董事长陈绍祥和副总工顾大东、行政人事部经理陈金华一行到施工现场陪同孟总检查。项目常务经理陈焱向孟总介绍了停电施工进展情况和跨越成绵乐高速铁路放线的准备情况。
成绵乐高速铁路客运专线在乐山市中区平兴乡和青神县罗波乡分别穿越500kv天坡一线N25~N26和N79~N80,本工程是对天坡一线两处跨越成绵乐高速铁路段进行迁改。
N25~N27段迁改设计方案为拆除原N25直线塔,在N25顺线路大号侧新建一基耐张塔,更换N25+1~N27的导、地线及OPGW复合光缆,更换长度为0.751km。
N77~N81段迁改设计方案为拆除原N77直线塔,在N77小号侧和N80、N81之间各新建一基耐张塔,更换N77+1~N80+1之间的导、地线及OPGW复合光缆,更换长度为1.807KM。
该工程基础已于2015年1月12日浇筑完毕,并与3月底通过基础验收;线路于2015年5月22日停电施工(组立铁塔,N25+1、N77+1、N80+1三基铁塔同时进行组立),于2015年5月26日完成组立。
停电跨越放线施工定于5月28日开始进行,根据高铁管理部门的要求,放线施工安排在深夜0点—4点进行,采用单根以旧线带新线张力放线方式进行;跨越放线施工方案为采用电气化铁路轨道车、并在轨道车作业平台搭设跨越架的跨越方式。
孟总要求,一定抓好过程控制,加强施工人员的安全意识和质量意识,不要只抢进度,要确保施工安全。陈绍祥董事长感谢孟总的关心和支持,表示公司高度重视本次夜间跨越施工,加大了人力物力支持,公司领导到现场把关,要确保施工安全和工程质量。
