2016年12月17日中午,华润湖北随县香湾一期风电场35kV集电线路工程Ⅰ、Ⅱ回路分别冲击合闸,送电投运成功。Ⅲ回路已于2016年9月25日下午送电投运成功。

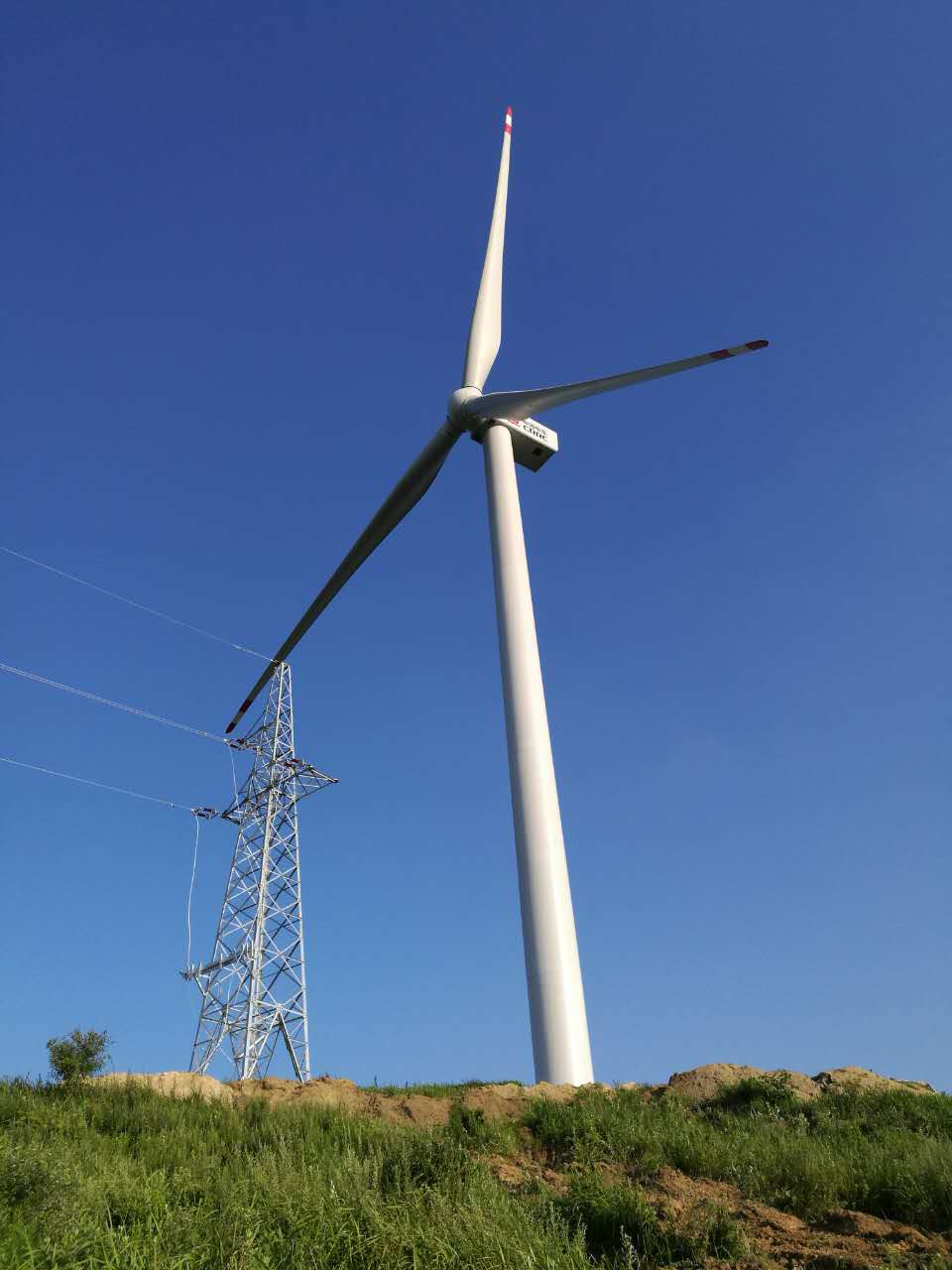

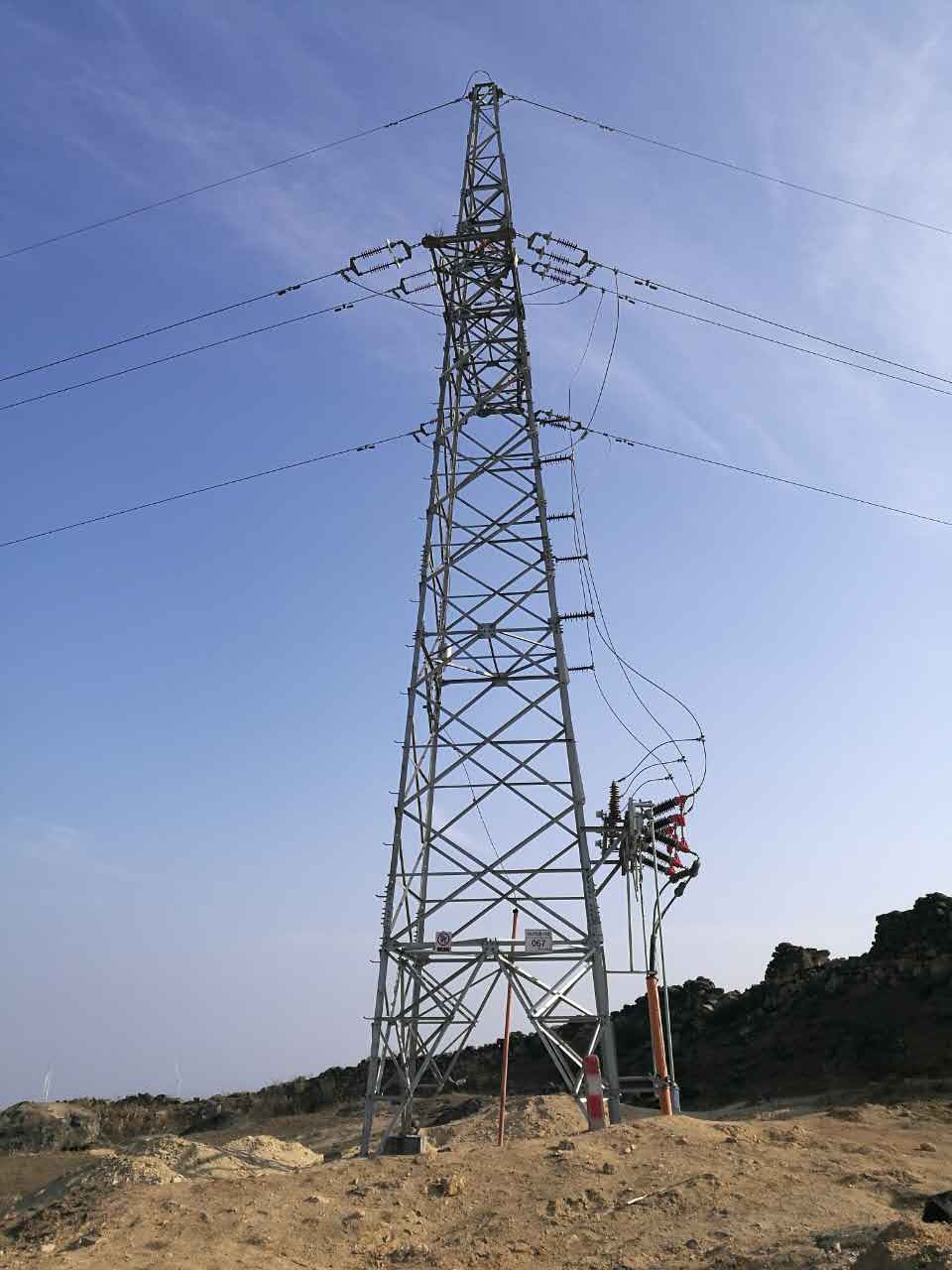

本工程施工内容为天河口升压站35kV装置扩建和35kV集电线路工程。其中升压站扩建含开关柜安装、避雷器、无功补偿基础及电气安装、调试、六氟化硫在线监测、35kV装置室内排气扇安装等工程施工;35kV集电线路工程含3回线路,分别为Ⅰ、Ⅱ、Ⅲ回线路。35kV集电线路单回路长度24.939公里、双回路10.988公里、直埋电缆线路(集电线路长度)1.366公里、直埋电缆线路(箱变~线路终端)1.9公里、直埋电缆线路(线路终端~升压站)1.605公里。共计电缆3.505km,电缆共计46条,铁塔157基,导线分别采用JL/G1A-120/25、JL/G1A-185/30、JL/G1A-240/30型钢芯铝绞线,地线采用单根OPGW光缆。
本工程自2016年3月5日破土动工,至2016年12月17日全线带电成功,历时287天。该项目高峰期投入施工人员170多人。本工程在实施过程中,在华润业主、河南新恒丰监理公司的监督,我公司领导的关怀、指导下,克服了协调难度大、施工战线长、施工工期紧张、天气变化恶劣、地质条件差等许多困难。施工过程中得到了当地政府各级主管部门和项目建管单位的大力支持,使得本工程安全顺利投产,为成蜀公司在湖北省树立了一座丰碑。
