1月13日,百色电力公司安监部主任潘国宜、田阳分公司副总经理黄忠良一行对成蜀电力集团承建的广西百色小梅--平果220kV施工项目进行突击性检查。 本次...
2021年1月10日,武汉日新工业园风电场项目35kV集电线路工程开工仪式在施工现场隆重举行。成蜀电力集团项目部全体人员及业主单位全体管理人员等参加本...
近日,成蜀电力集团副总工程师姜烈巍、市场管理部经理李军、安全质量部经理岳庆等赴黔江五福岭风电场项目检查工作并进行安全技术交底。 此次交底工...
近日,受强冷空气的影响,成蜀电力集团部分项目气温持续降低,面对寒潮天气,一线建设人员始终坚守现场,克服困难,抓进度,保工期。值元旦佳节之...
文章来源:未知 浏览次数:
2017年5月7日17时500千伏普洪三线绝缘子更换大修工程顺利恢复送电投运。
500千伏普洪三线起于昭觉普提500千伏变电站,止于自贡洪沟500千伏变电站,于1998年06月06日初投运。由于线路投运近19年,其中部分铁塔悬垂串和耐张跳线串为ME瓷质绝缘子出现不同程度低值或零值的情况,劣化率较高。
本次大修工程停电时间2017年4月23日至2017年5月7日,共15天。主要工作内容是对32712片ME瓷绝缘子进行更换,共涉及281基铁塔873串绝缘子,成蜀电力集团职工克服了天气恶劣、工期紧、任务重等困难,施工到第9天已完成270基,因新市段协调阻工因素影响,通过当地政府有关部门等共同协调,突击更换出6基,到停电最后一天仍有5基不能施工,经业主方慎重考虑到,决定剩余5基本次不更换。

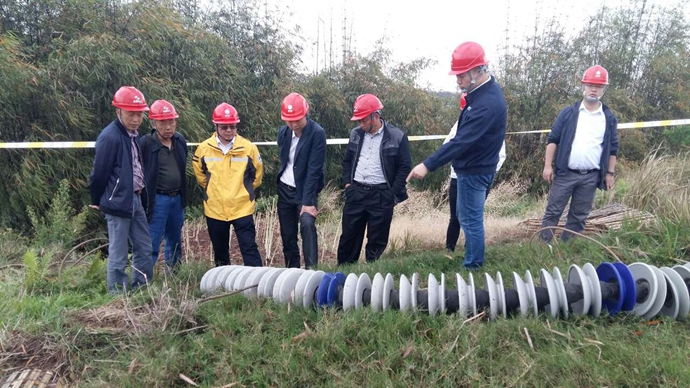

公司常务副总蒋总和运检副主任江主任陪同
国网四川省检修公司总经理白仕雄(左三)一起检查
施工队开站班会
