由我集团公司参与承建的成都天府国际机场500kV桃资一二线迁改还建工程,于2017年12月9日11点30分投运成功。
本工程起于500kV桃乡变电站,止于500kV资阳变电站,线路全线双回架设,全长72.852km,是联通资阳和成都两市的电力大动脉。本次迁改新建线路65.335km,铁塔143基,导线采用4×JL/G1A-400/35。另要拆除原双回线路47km,铁塔103基。
本工程今年3月7日正式开工建设,历时9个月竣工并正式投运。虽然施工期间困难重重,但在公司领导的高度重视和支持下,通过项目人员群策群力,优化项目总体策划,调整施工工序,克服了多雨、酷热天气对施工的影响,采用了各种有效施工措施,确保了项目有序地开展。
成蜀电力集团施工段於5月30日完成基础工程,经过监理、业主和质检单位验收后于7月1日转序; 8月30日完成铁塔组立工程,经过验收于9月1日转序;9月30日完成架线工程,11月15日完成紧线附件工程;因本工程N200塔位与原500KV线路开接施工需停电作业,使施工工期顺延。
为保证成都天府国际机场500kV桃资一二线电力线路迁改还建工程顺利竣工、投运,我集团公司认真落实施工质量“三检制”,要求各级施工人员严格对照施工规范及验收标准,逐项进行检查整改,确保了线路“零缺陷”竣工投运。
基础转序验收

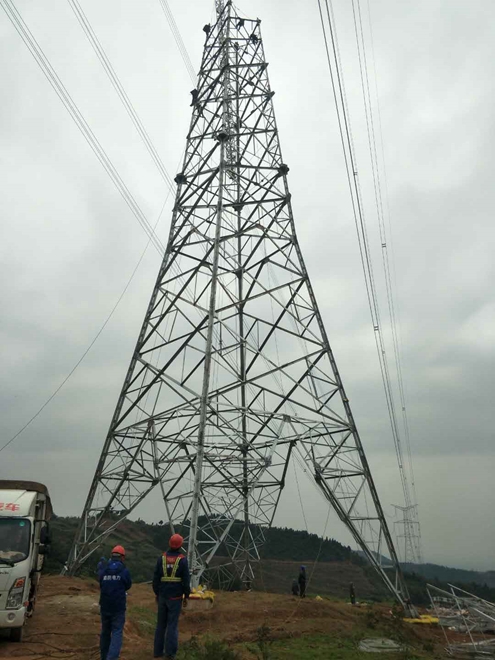

铁塔组立

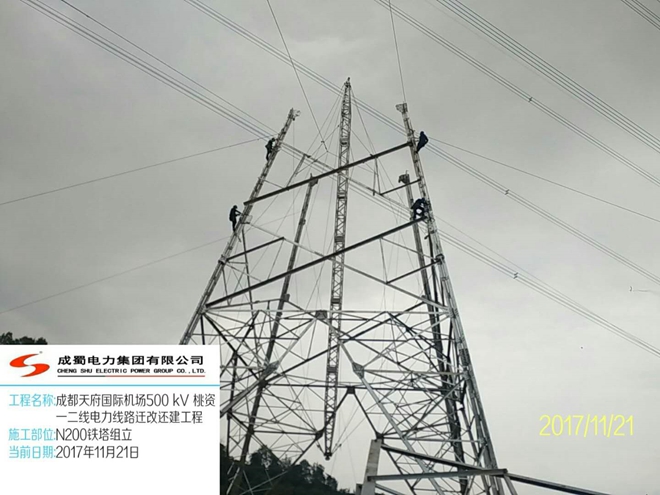

N200 开接铁塔组立

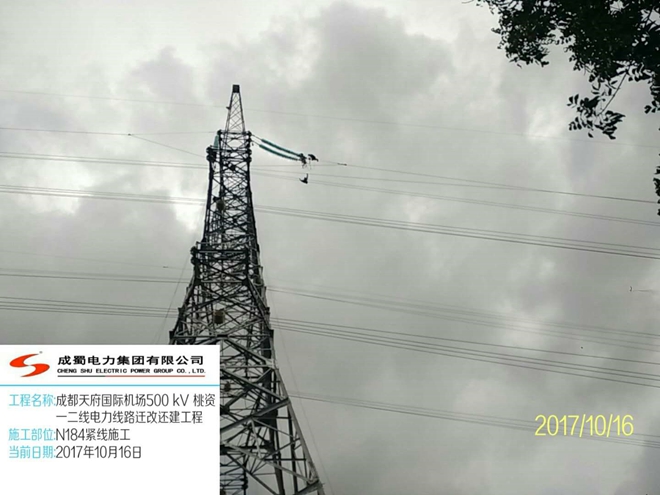

紧线施工
投运前质量监督检查会
