2018年5月30日,成蜀电力集团施工的川藏铁路拉萨至林芝段供电配套工程输变电工程成功地举行了森林防火应急演练。应急演练邀请当地巴宜区森林公安、布久乡政府及派出所人员先对我们全体施工人员进行了森林防火安全教育和道路交通安全教育,当日下午进行了森林防火应急演练。
▲防火应急演练
▲防火应急演练

▲临近带电线路使用吊车吊装完成铁塔

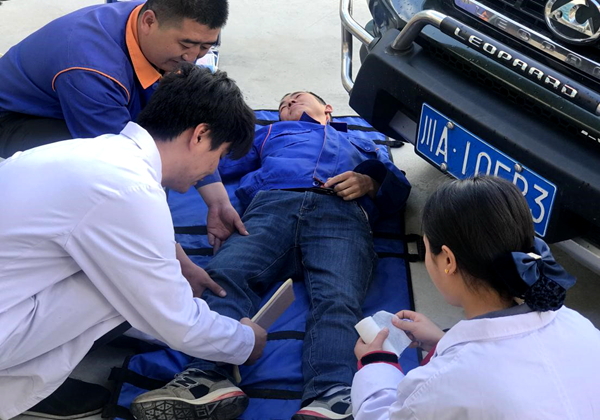

▲交通事故处理应急演练

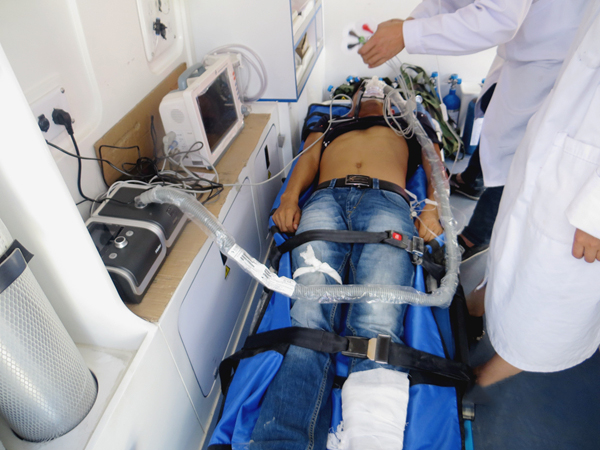

▲触电事故处理应急演练
为了切实做好森林防火工作,项目部成立了以项目经理为组长的森林防火领导小组,定期不定期的进行防火检查;项目部和全体施工人员签订了森林防火责任书;每个施工现场配置了足够的消防器材,配备了专职森林防火安全员;与当地森林公安加强了施工现场森林防火检查的协作。
截止5月底,本工程220kV线路工程,基础浇筑完成60基,占总量的93%;铁塔组立完成44基,占总量的68%;目前正在做第一个区段的放线准备,预计7月底前完成架线任务。110kV线路工程部分,基础浇筑完成35基,占总量的85%;铁塔组立完成34基,占总量的83%。计划220kV线路工程架线完成后再进行110kV线路工程的架线工作。
5月24日,本工程项目部组织了防汛应急演练、触电应急演练、地震应急演练、道路交通事故应急演练,使项目部全体职工受到了一次深刻的安全应急处置教育。目前项目部正积极响应国家、国家电网公司和成蜀电力集团有限公司的号召,积极开展“安全月”活动,确保本工程安全目标的实现。
