近期,锦屏水电站水光牧互补扎拉山光伏电站Ⅱ标段2#升压站项目部收获荣誉与感谢信,点赞成蜀电力高效安全推动项目建设,点赞成蜀电力优质履约能力...
元旦前夕,成蜀电力集团项目一线到处都活跃着成蜀人忙碌的身影。为进一步增强项目一线职工的获得感和幸福感,让一线职工切实感受到元旦节日的欢乐...
12月31 日,工程中心传来捷报,柿坪里光伏电站顺利并网发电,我司承建的该项目配套送出工程顺利投运。 送出工程起于柿坪里220kV升压站出线构架,止于...
12月30日,洱源大枫树光伏电站200MW全容量并网投产,我司承建的该项目配套送出工程成功投运。 洱源县大枫树光伏电站是大理州重大项目之一,项目建设规...
文章来源:未知 浏览次数:

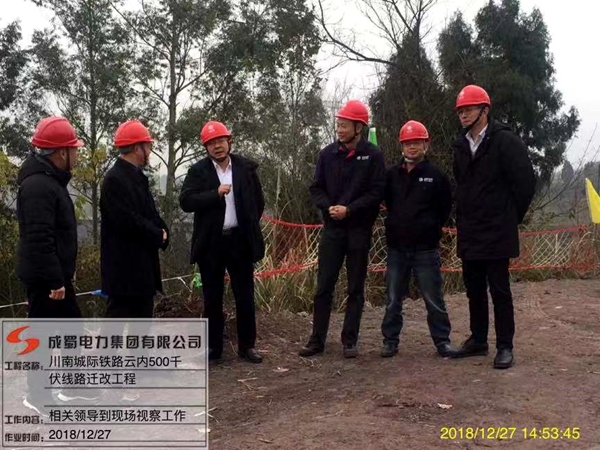

2018年12月27日,国网四川电力检修公司总经理白仕雄在成蜀电力集团陈云总经理和副总经理江明的陪同下,到500kV云内线跨越川南城际铁路迁改抢建工程现场视察检查工作。白世雄总经理对本工程的进展和安全质量控制作了较高的评价,他说安全第一、质量第一,希望成蜀电力集团在保证安全施工的情况下,高质量的完成本工程的施工任务。
本工程从500kV云内线原45#小号侧约109米处新建单回路转角塔起,至原线路46#大号侧约33米处的新建单回路转角塔为止。迁改段涉及新建单回路铁塔4基、新架设单回线路0.694千米;拆除原45#和46#单回路铁塔2基,拆除原线路0.694千米。

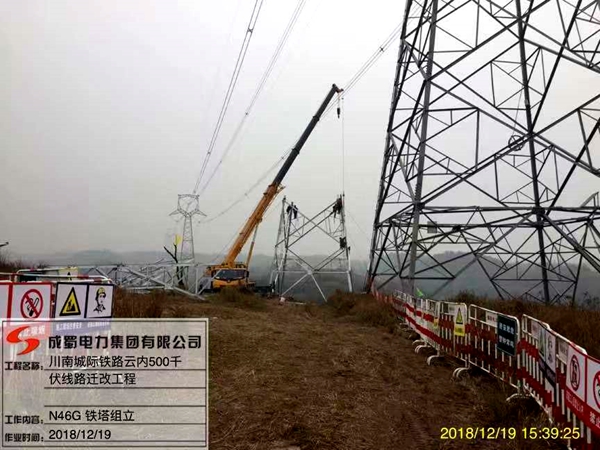

本工程于2018年12月11日开工建设,施工人员克服了时间紧、任务重、气候寒冷、雨水多、地方协调难度大等多重困难,在项目部和施工人员的共同努力下,12月19日开始停电组立铁塔,12月24日开始架线工作,目前架线任务基本完成,已进入收尾消缺阶段。
在集团公司领导的高度重视和督促下,按照建设单位的要求,本工程计划于2019年1月1日全面竣工并具备带电运行条件。
