由我集团公司承建、山东魏桥创业集团有限公司投资建设的220kV滨博线高新区I标段工程(含110kV线路T接),220kV线路部分于2019年3月31日11时一次投运成功。

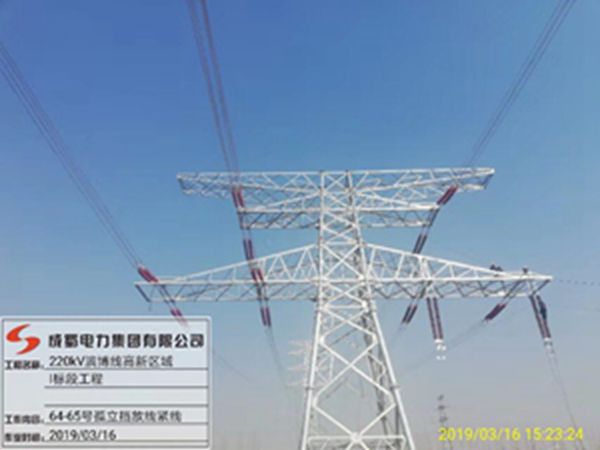

220kV滨博线I标段工程起于220kV滨博线A54塔,止于A80塔,采用同塔双回四分裂架设,导线选用4×JL/G1A-500/45型钢芯铝绞线,两根地线均采用OPGW-36B1-150,线路全长6.87km,共26基铁塔。110kV T接滨博线线路工程采用双回路架设,全长2.8km,共17基铁塔,导线选用1×JL/G1A-500/45-48/7型钢芯铝绞线。
本工程2018年10月11日正式开工建设,至2019年3月31日,历时5个多月竣工并正式投运。虽然施工期间困难重重,但在集团公司领导的高度重视和支持下,通过项目部人员的共同努力,优化项目总体策划,调整施工工序,克服了北方冬季寒冷、冰雪、地下水位高对施工的影响,制定专项施工方案、有效的安全措施,保证了冬季施工的安全,确保了项目有序开展。
在施工过程中,项目部严格执行集团公司基建项目管理制度,认真落实施工质量“三检制”、安全责任制、规范施工流程,确保了线路“零缺陷”竣工投运。业主对我集团公司的工程管理和施工能力大为赞赏,该工程的顺利竣工,为我集团公司与山东魏桥创业集团长期友好合作打下了坚实基础。
