2019年4月24日上午,集团公司组织的220kV红(原)~色(尔古)输电线路及500kV色(尔古)~茂(县)输电线路工程项目管理及安全技术、质量交底会在黑水县维古乡政府会议室召开。项目部管理人员和施工队长等20余人参加了会议,会议由集团公司副总经理顾大东主持。
会上安质部副经理黄凤明对项目安全质量管理、工程部负责人张洋对项目技术管理、财务部黎丁豪对项目财税管理分别作了交底,顾总最后对项目管理作了总体要求,特别对与分包商签订劳务协议的有关法律法规作了说明。会议希望项目部全体人员团结一致,精心组织,狠抓安全文明施工、确保工程质量、排除一切困难,按期完成本工程的施工任务。

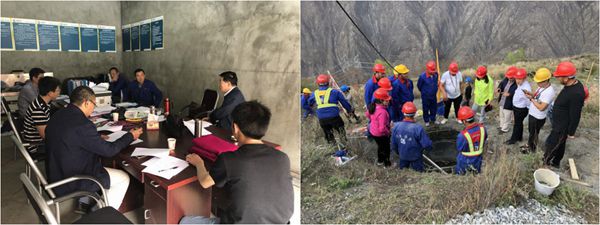

项目管理及安全质量交底会会场
公司施工的该工程包括:红原~色尔古220kV线路工程三标施工Ⅰ、Ⅱ标段,全长35.882公里,共计铁塔75基;色尔古~茂县Ⅲ回500kV线路工程,新建铁塔8基,线路长度为2.968km;色尔古~毛尔盖500kV线路改迁工程新建铁塔1基,线路1.192km。三个项目均由集团运检公司统一管理、组织施工。
该工程经过阿坝藏族羌族自治州黑水县及茂县高海拔区域,全线地形为高山大岭,地理构造独特,高山河谷、地势险峻。施工人员要在荒山丛林、人迹罕至之处开展线路施工、架设工作。4月23~26日,顾总一行先后到220kV红色线施工Ⅰ、Ⅱ标段及500kV线路施工现场进行了检查,并与施工项目部及施工队的有关人员进行了座谈。
与项目部管理人员座谈 检查施工现场
根据建设单位和甲方的要求,本工程施工工期计划是:220kV红色线今年7月底基础工程转序开始组塔,要求11月底完成铁塔组立;500kV线路工程要求今年7月份开始停电组立铁塔,9月底完成架线任务。
目前部分塔位已经开挖并进行护壁施工,正在使用马匹进行材料运输,高山区材料运输使用的索道已经开始架设。

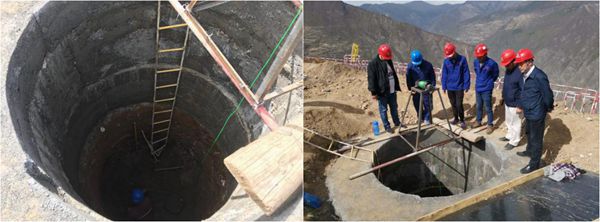

基础护壁及开挖现场 检查基础护壁施工质量
