2019年4月26日,川南城际铁路500kV线路改迁工程自贡段首基铁塔组立,标志着川南城际铁路500kV线路改迁工程自贡段正式开工。
川南城际铁路35kV以上电力线路迁改工程建设具有重要意义。根据《国家电网公司关于印发架空输电线路“三跨”运维管理补充规定的通知》,对500kV洪遂线、洪板一线、洪板二线及洪内一二线跨越川南城际铁路部分予以改迁,使其满足内自泸铁路及蓉昆高铁自宜段的“三跨”要求,保证内自泸铁路及蓉昆高铁自宜段能在工期计划内完美完成通车。

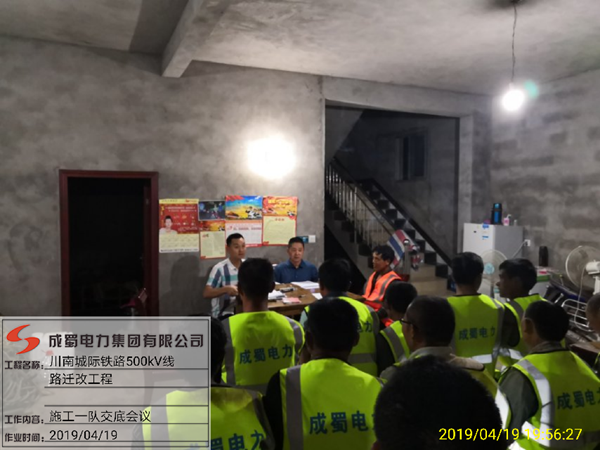

▲施工驻地安全技术交底
本次川南城际铁路500kV线路改迁工程自贡段包括500kV洪遂线、洪板一线、洪板二线、洪内一、二线。其中,洪板一线、洪板二线、洪遂线改线段,新架线路和旧线段线路拆除均跨越220kV洪佛一二线。三条改线新建部分需提前完成导地线展放后再逐条停电改迁,待三条500kV线路全部改迁完成后,再统一拆除旧线。按此方式施工,锚线施工周期长,施工难度增大,且风险更高。根据建设单位和甲方的要求,本工程施工工期计划是:川南城际铁路改迁工程500kV洪遂线、洪板一线、洪板二线、洪内一二线于今年4月下旬开始组塔,要求9月底完成铁塔组立检修、并具备放线要求。计划于2019年10月上旬停220kV洪佛一二线、开始500kV洪遂线、洪板一线、洪板二线、洪内一二线的导线展放工作。2019年11月8日至2020年1月11日分别对四条改迁线路停电、完成改迁工作。

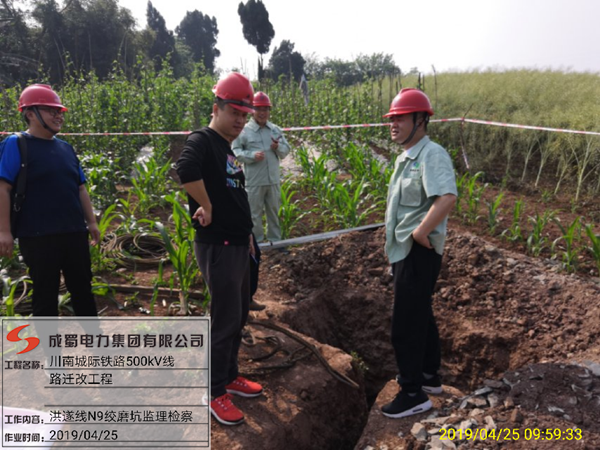

▲组塔前业主、监理现场检查
此工程施工难度大,首先是时间要求紧,其次是作业面环境复杂,又要避开用电高峰。本次改迁线路工程中,各条线路改接点均位于原线路正下方,改接点新建铁塔需要原线路停电后方可开始铁塔组立。部份线路改接点附近的原旧塔,需要拆除原塔位后方可进行新架线路的架线工作。

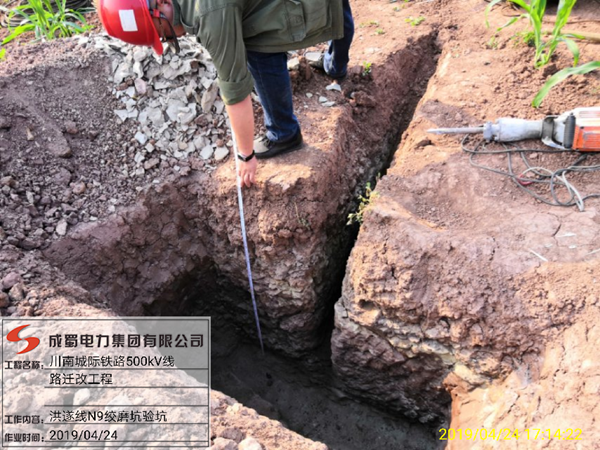

▲组塔前绞磨坑验坑
集团公司运检中心领导十分重视这项工程,2019年3月初开始着手迁改线路的前期准备工作。3月初派运检公司总工程师罗从周带领项目管理人员一起进行了为期五天的实地勘察,后编制各项施工方案。并于2019年4月18日进场准备前期工作并召开安全质量交底会。项目部管理人员和施工队长等人参加了会议,会议由运检公司总工程师罗从周主持。会议希望项目部全体人员团结一致,精心组织,狠抓安全文明施工、确保工程质量、排除一切困难,按期完成本工程的施工任务。

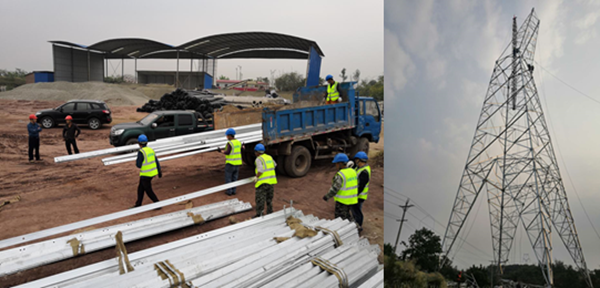

▲塔材转运、铁塔组立
