2019年6月30日下午14点36分随着天生桥电站隔离开关“砰”的一声脆响,在变电站负责人“各相序、电压运行正常”的汇报声中,四川天全白沙河流域送出新建工程顺利投运。
▲大唐雅安电力开发有限公司副总经理朱志学主持投运送电启动会
由我集团公司承建,大唐雅安电力开发有限公司投资建设的四川天全白沙河流域送出线路工程。线路起于拟建的盆带口水电站110kV构架挂线点,止于拟建的天生桥水电站110kV构架挂线点,再从天生桥水电站110kV构架挂线点至沙坪变电站110kV构架点,线路电压等级110kV,该线路全长为22.4km;本工程共计52基,单、双混合回路;导线采用单分裂JL/G1A-240/30-24/7导线;地线为JLB20AC-80-7,架空地线复合光缆OPGW-24B1-80设计。

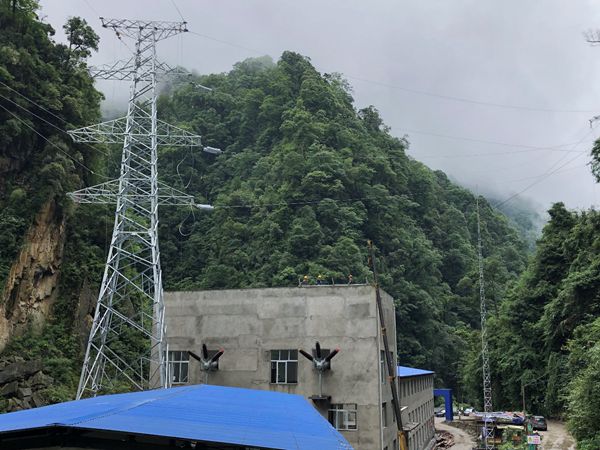

▲N6进出线双回终端塔
本工程于2016年3月23日开工,2019年6月30日带电投运。虽然在施工中因设计问题出现大部分基础变更、地方协调等重重困难,但在集团公司领导的高度重视和支持下,通过项目部全体人员的共同努力,发扬成蜀人敢打硬仗、善作善成的优良作风,克服了夏季雨多、冬季霜冻、道路泥泞、山势峻峭对施工的影响,制定专项施工方案、采取有效的安全措施,确保了项目的安全竣工投运。
