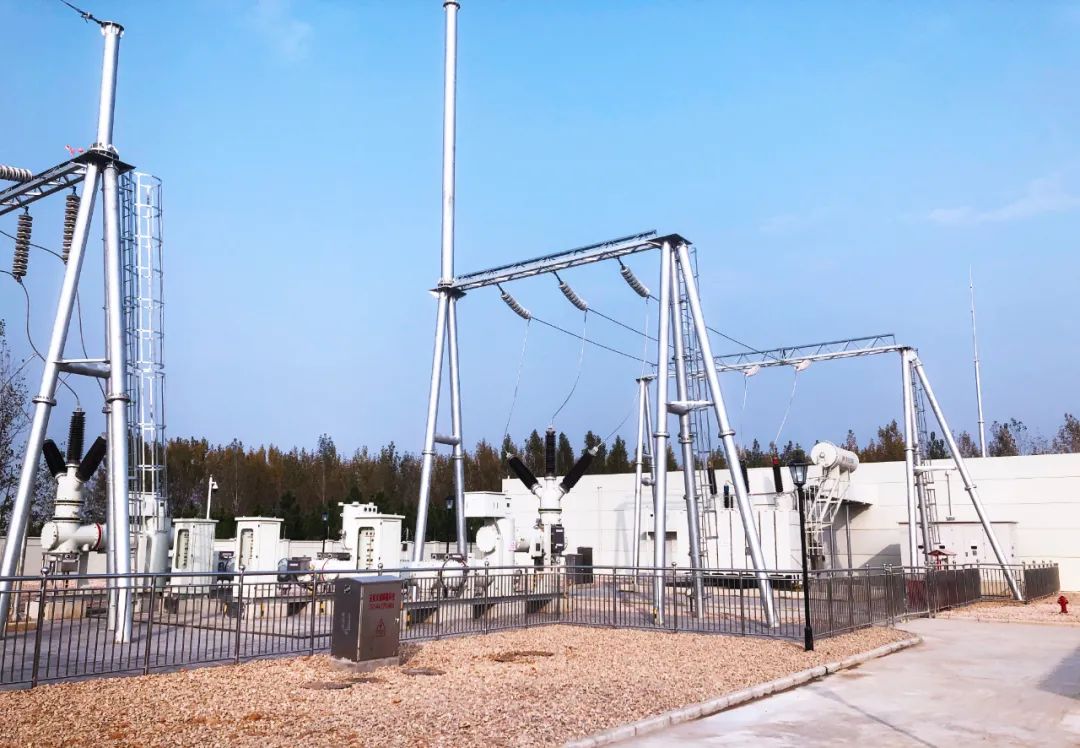

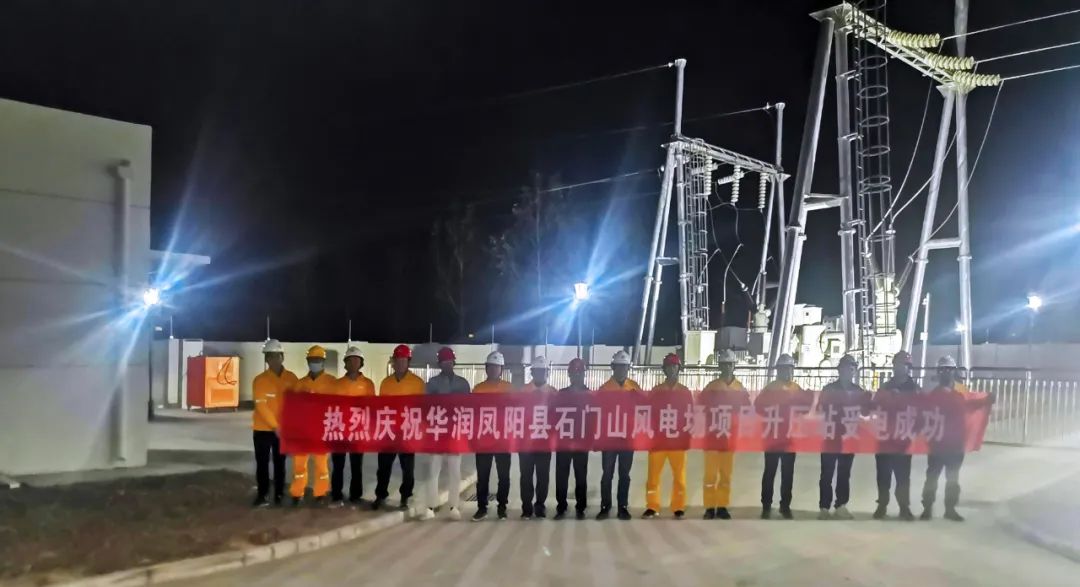

2020年11月03日19点58分,在全体施工人员及各参建单位的共同努力下,由成蜀电力集团承建的华润凤阳县石门山风电场项目110kV升压站土建安装工程(以下简称“升压站”)一次性反受电成功,站内设备正常带电运行,投产任务按期顺利完成。
华润凤阳县石门山风电场项目装机容量30.8MW;安装远景能源5台EN121-2200-100风机、9台EN131-2200-140风机,共14台风力发电机组;场内道路全长15.34km。集电线路采用架空及地埋结合方式,其中架空线路全长约19.3公里,铁塔基础共计88 基,地埋电缆约12.9公里。
自2020年04月开工以来,集团公司高度重视,工程部和安质部多次到达施工现场检查施工情况,并对现场安全文明施工进行指导;成蜀电力集团升压站施工项目部秉承“安全第一,预防为主;百年大计,质量第一”的施工理念,时刻注重工程安全和质量,全体参建人员克服新冠疫情等困难,与时间赛跑,圆满完成升压站的建设工作。
