1月27日,我司的宜宾高县丝丽雅纤维科技有限公司10MW/20MWh储能项目顺利竣工并网。 该项目是不仅为企业提供稳定、经济的绿色能源解决方案,也为宜宾 发...
1月16日,由我司承建的宁东铁路电气化改造外部电源二标段110kV输电线路工程全线竣工,并一次送电成功。这条能源动脉的正式投运,标志着为宁东铁路电...
马年启新程,聚智谋新篇。1月18日,集团开展后备干部培训班(第三期)2026年度龙马聚智 骐骥启新首场活动。学员们齐聚一堂,携手开启一场淬炼思想、...
...
文章来源:网络 浏览次数:

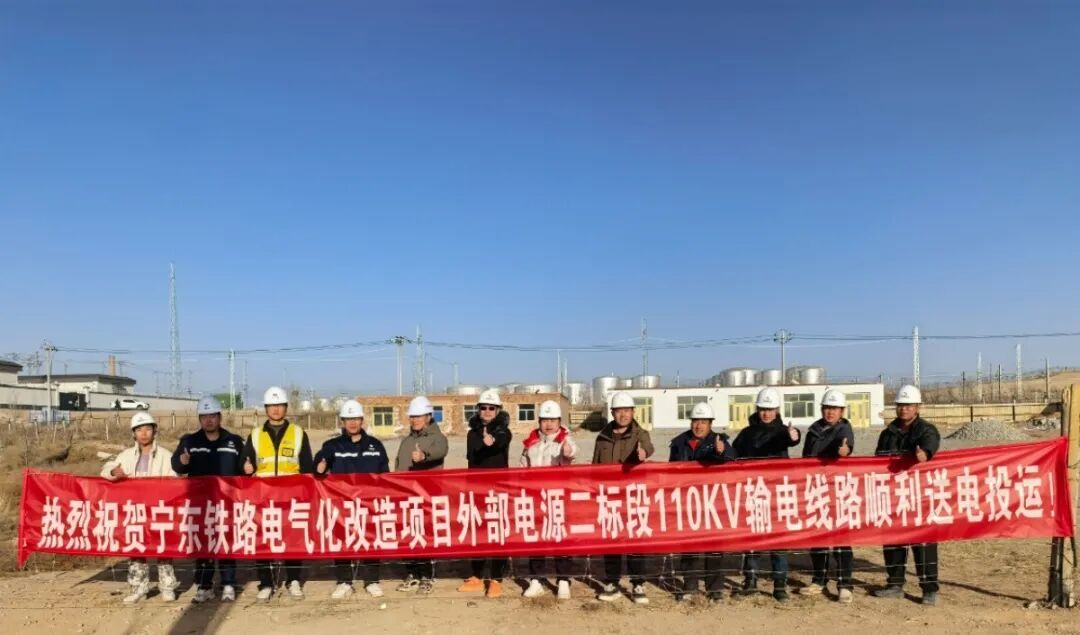

1月16日,由我司承建的宁东铁路电气化改造外部电源二标段110kV输电线路工程全线竣工,并一次送电成功。这条“能源动脉”的正式投运,标志着为宁东铁路电气化牵引站供电的主干网络全面贯通,为促进宁夏回族自治区的经济建设,提供稳定、持续的电力支撑与保障。

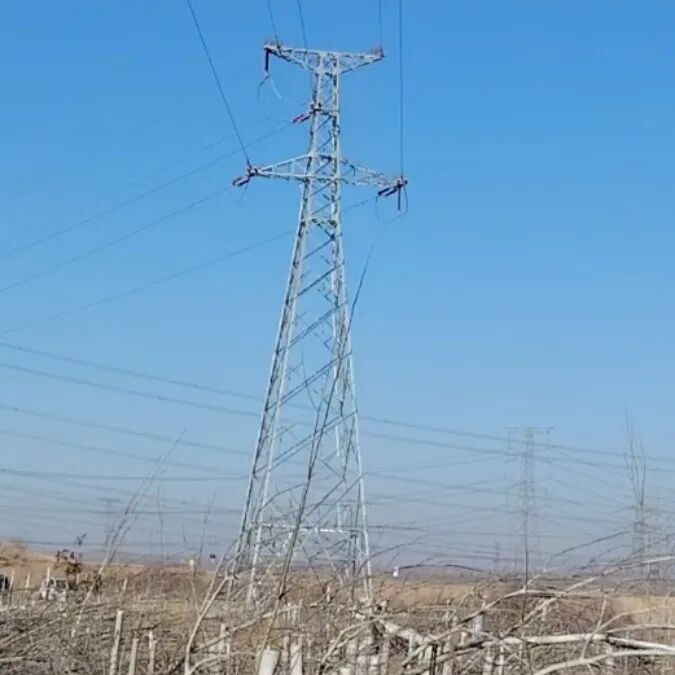

本次投运的线路工程是链接电源与铁路牵引站的核心通道,由三个区段共同构成一张总长约65.85公里的骨干网架,上百基铁塔绵延穿越宁夏回族自治区银川市灵武市临河镇、宁东镇、马家滩镇等区域,成功将甜水河、青龙山两座330kV变电站的充沛电能,安全高效输送至古窑子、鸳鸯湖两座110kV铁路牵引站,为电气化铁路运行提供双电源可靠保障。

在推进项目建设过程中,我司直面多重障碍,精准施策、攻坚克难,成功突破关键瓶颈,有力保障工程整体进度: 生态优先,依法合规:面对上百基铁塔位于“白芨滩国家级自然保护区”的复杂情况,项目部高度重视生态环境保护,严格依法依规编制专项环保方案,在施工全过程高标准执行,实现重大基础工程建设与生态环境保护的“风过无痕”。

精益管控,安全跨越:针对工程中多次跨越既有铁路、国道及电力线路等高风险作业因素,集团尤为重视跨越方案的安全性与可行性。通过多轮专家评审、持续优化方案,并积极与相关单位紧密联动协调,最终安全、高效地完成全部跨越施工,确保工程节点顺利推进。

随着线路正式投运,宁东铁路牵引动力系统实现向“绿色动力”的根本转变。此次“以电代煤”改造将大幅降低运输排放、提升能源利用效率,是落实“双碳”目标的重要举措,同时显著增强铁路运输能力、运行速度与系统可靠性,为宁东能源化工基地提供更高效、更经济的能源运输保障。在“十五五”开局之年,该工程不仅构建起全线电气化的高效绿色“电力生命线”,更成为推动区域产业链升级、优化能源结构的战略支点,通过将电网高压交流电转化为适配电力机车的电能,为区域发展注入持续、清洁的动力。
